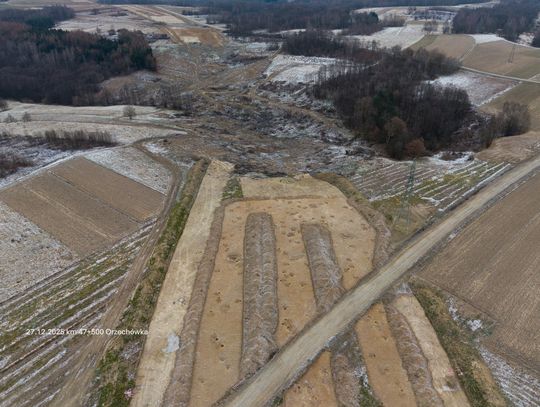

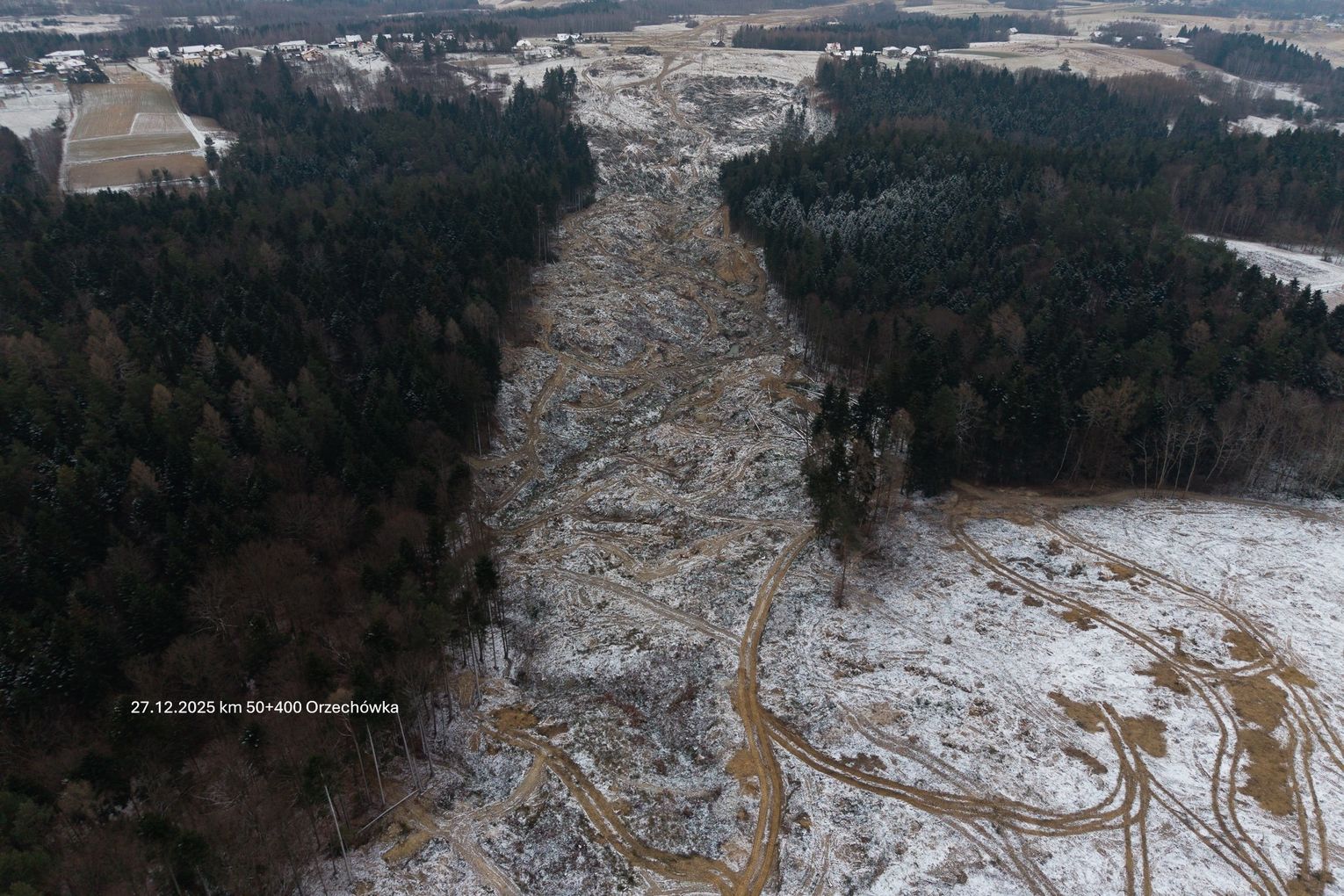

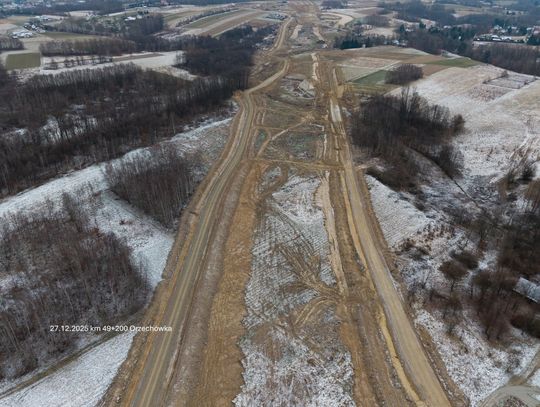

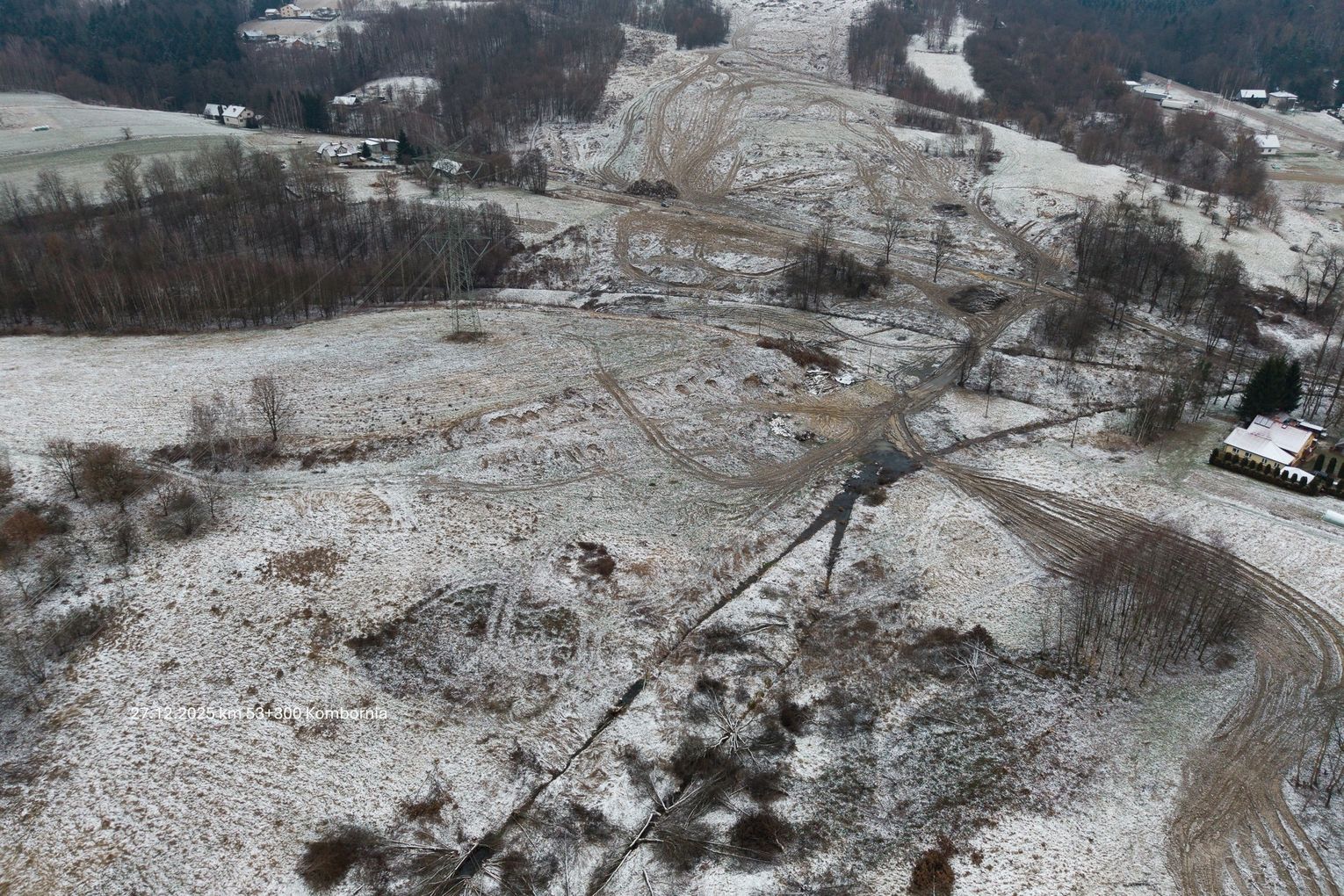

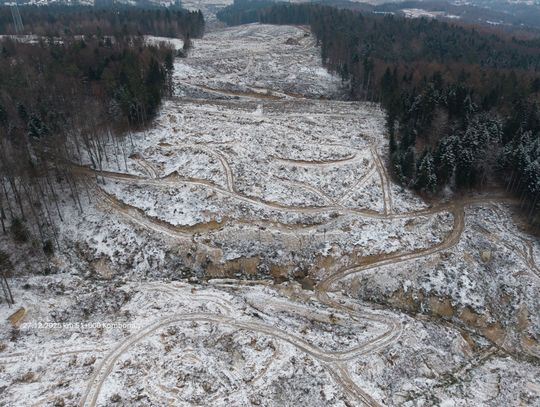

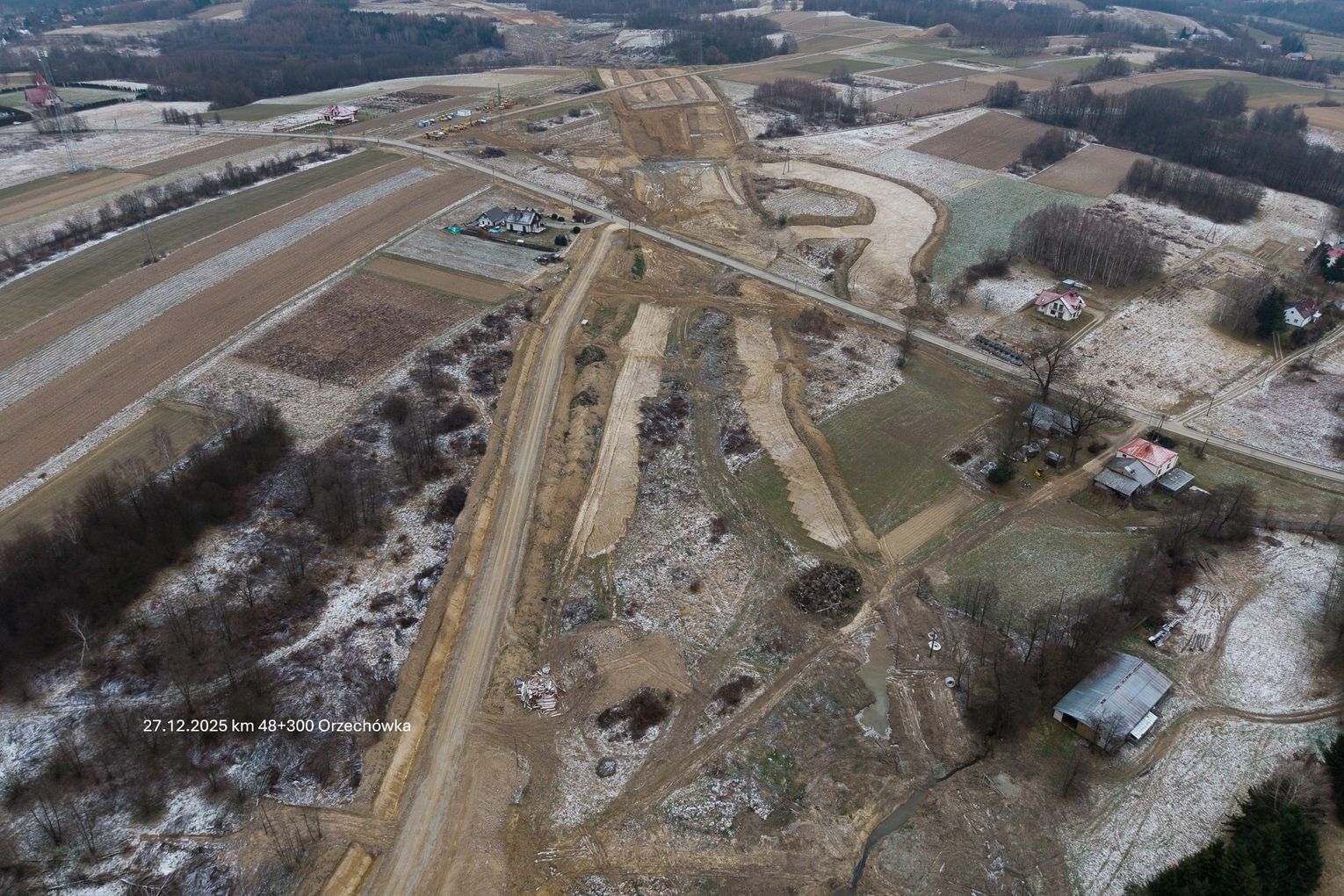

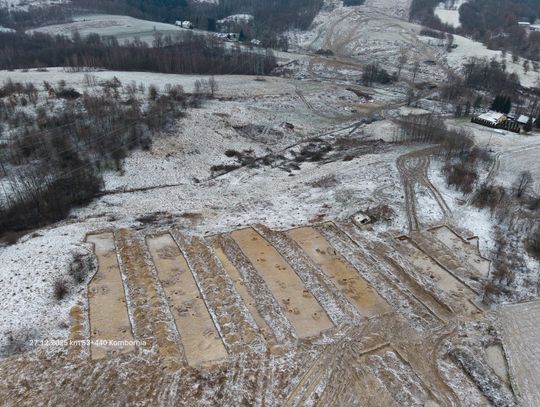

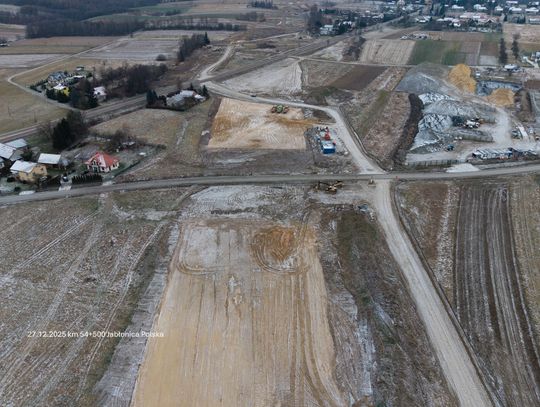

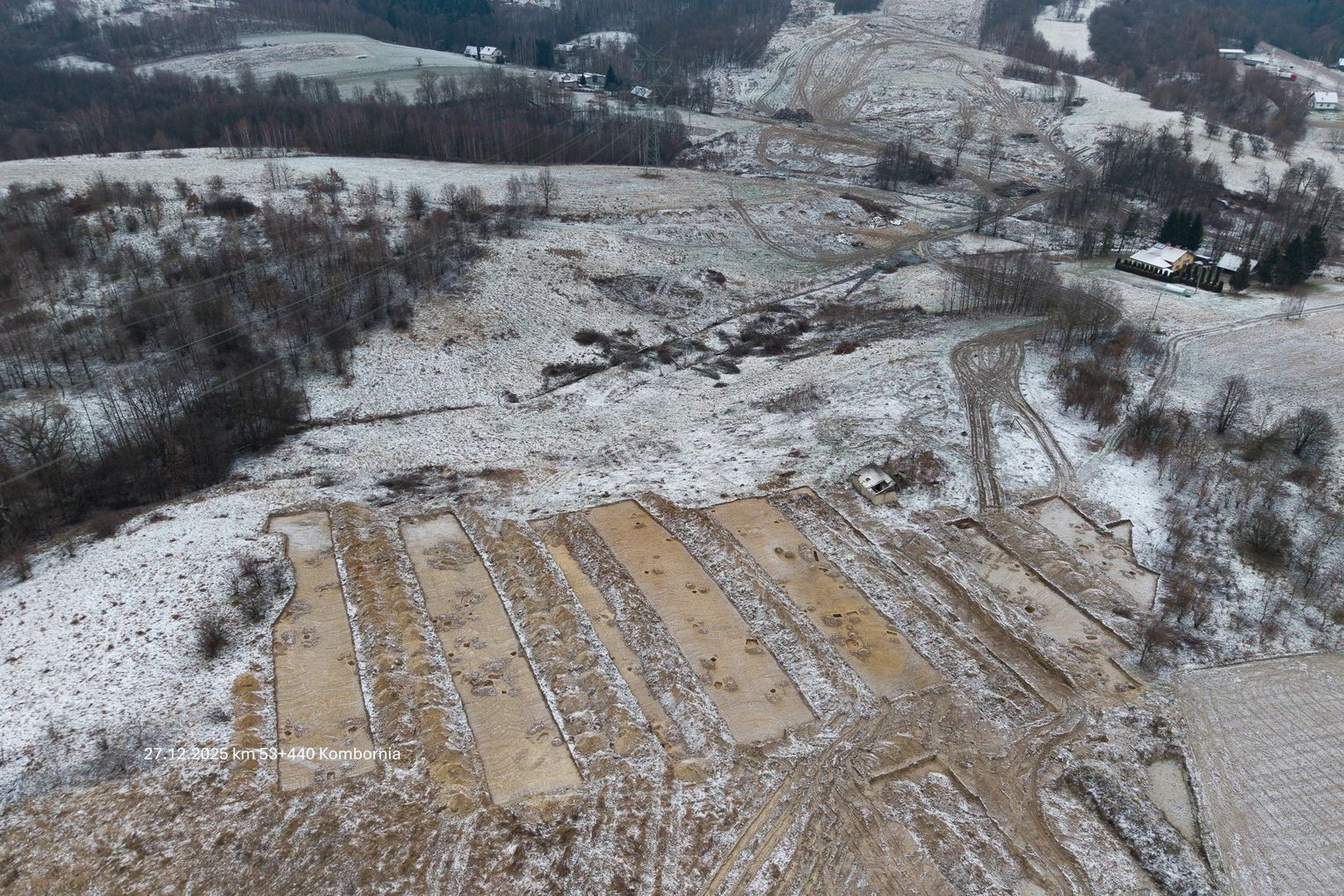

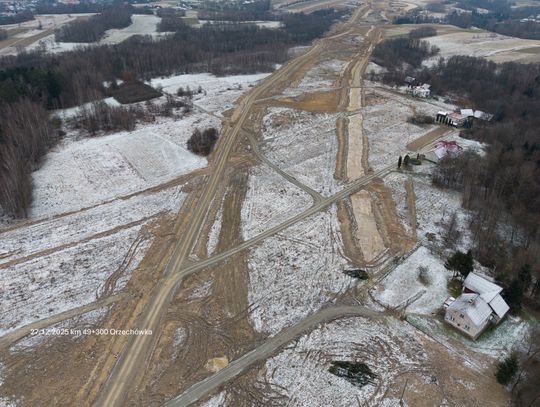

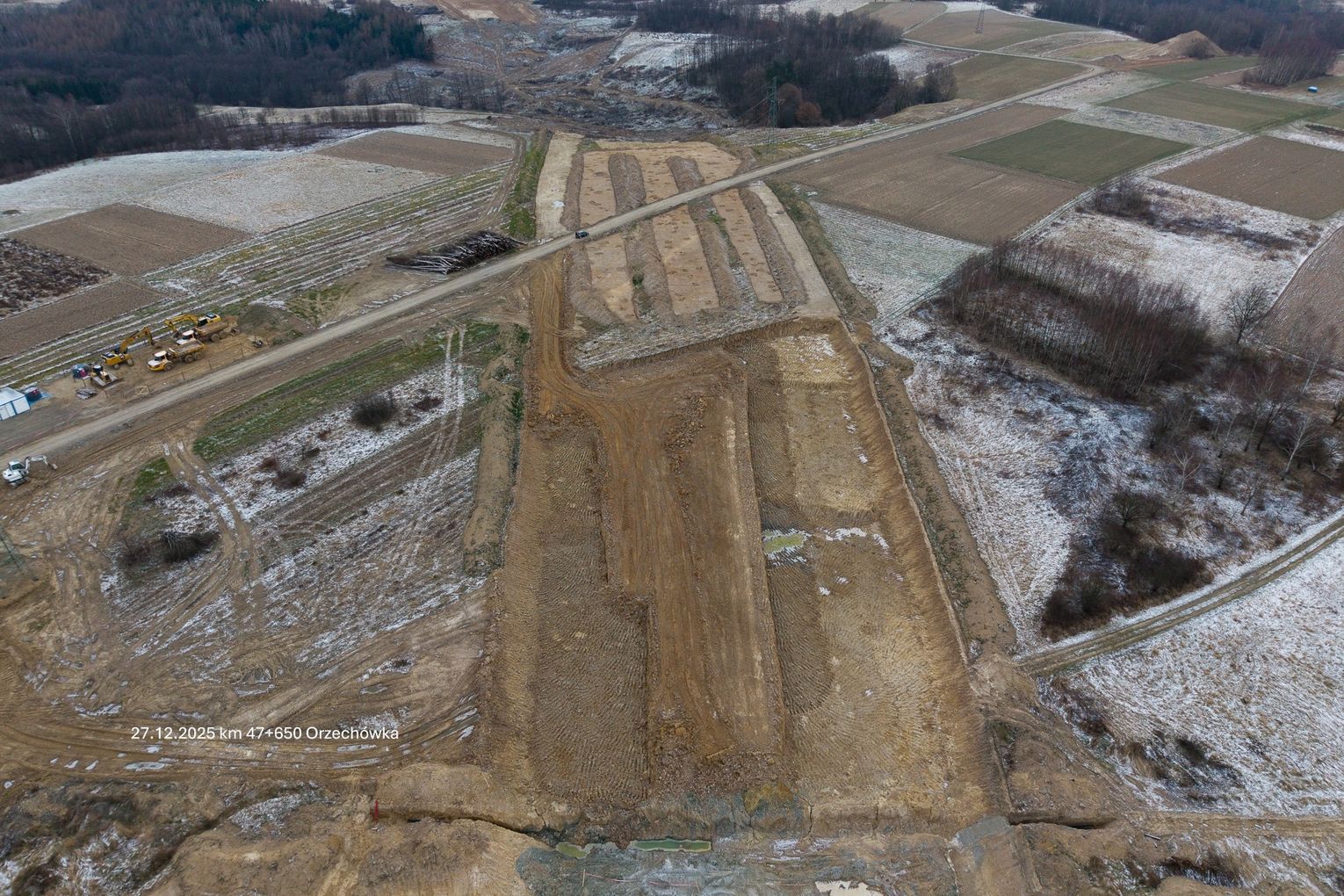

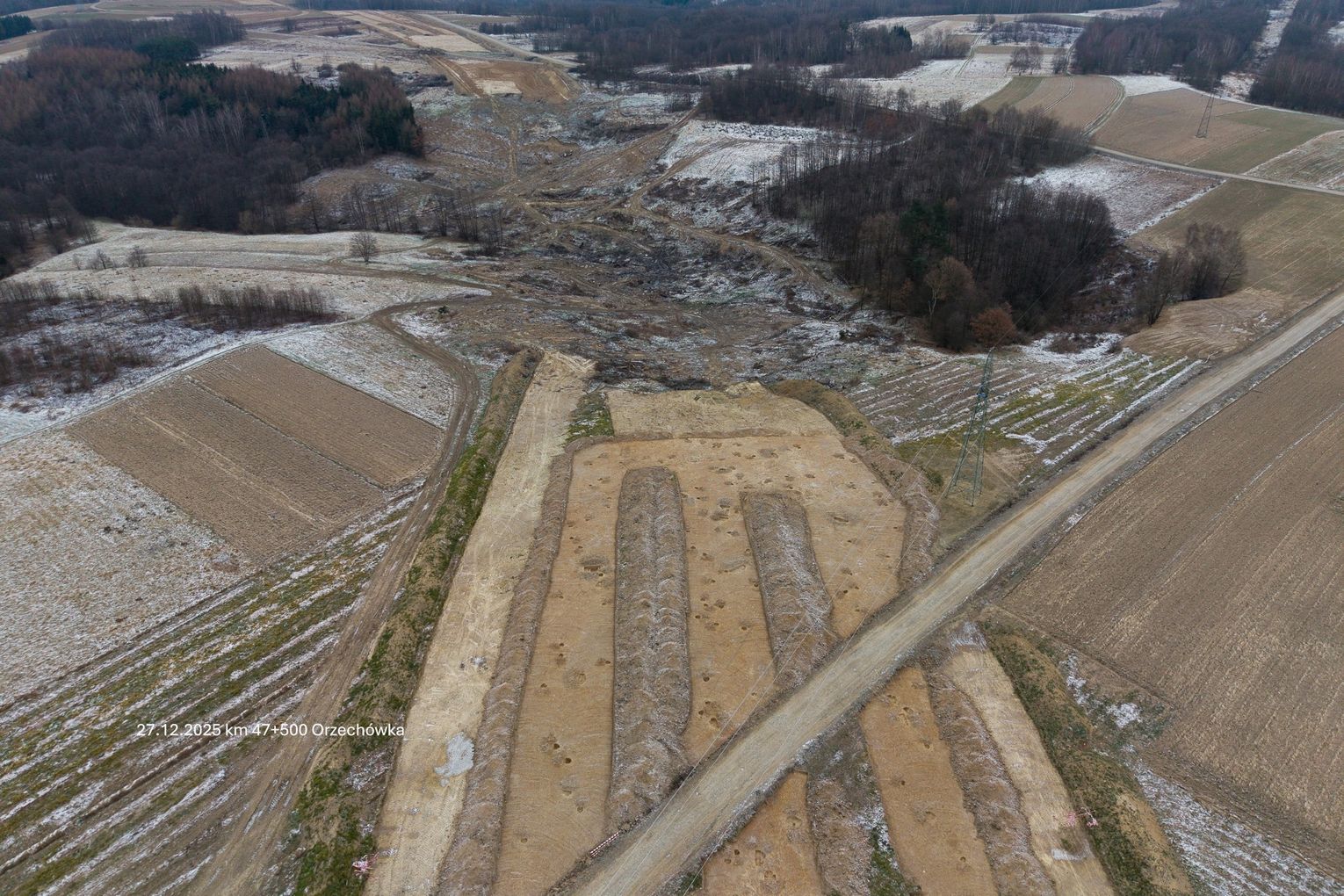

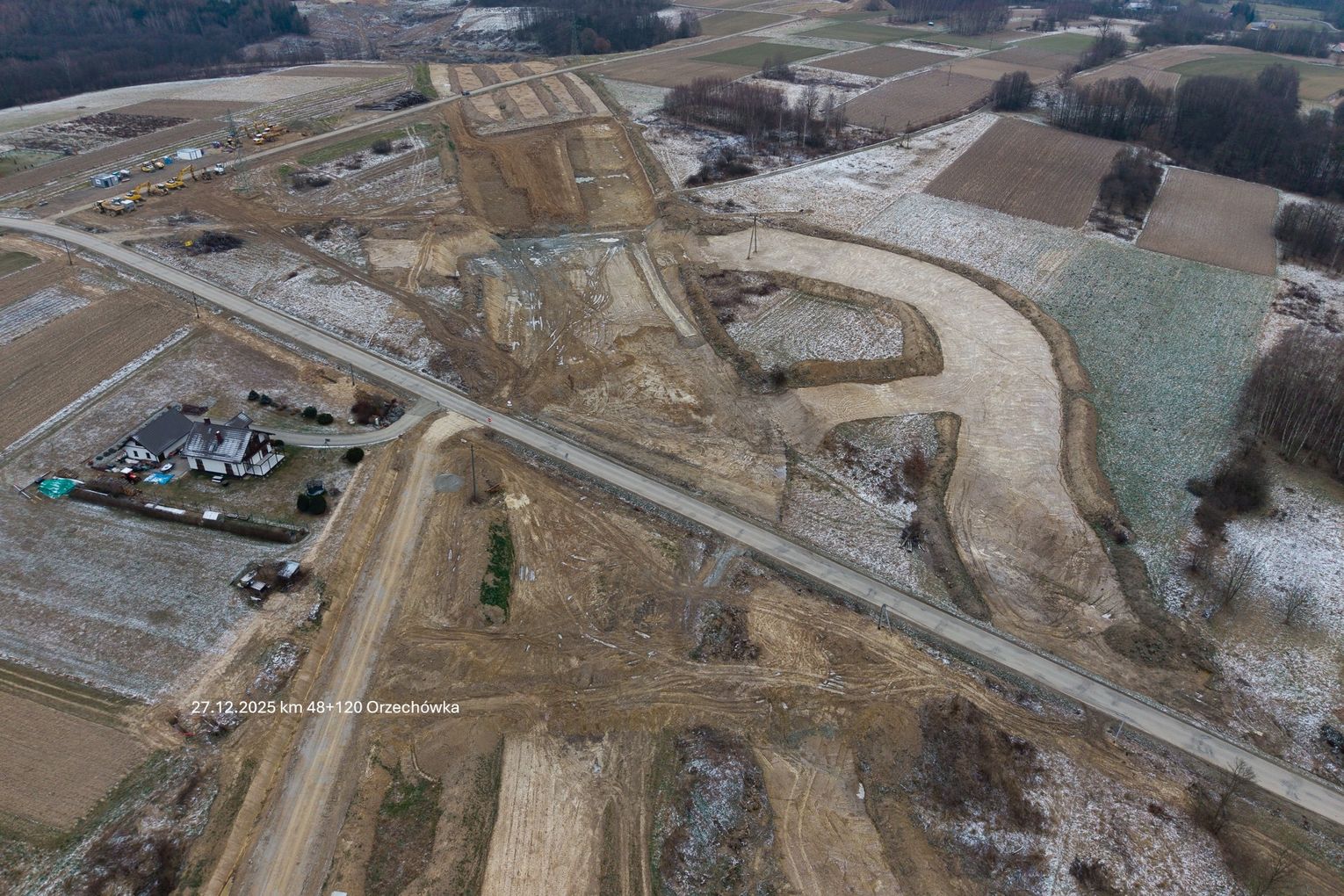

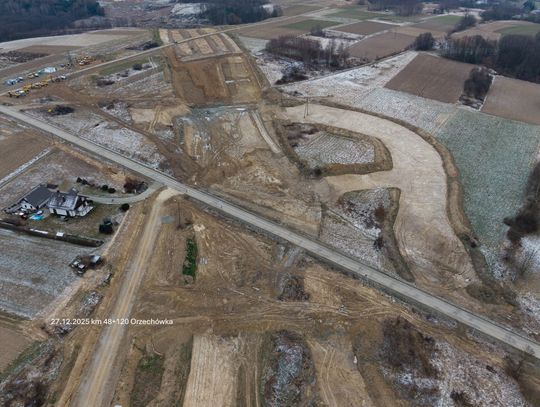

W dniach 1-7 grudnia 2025 r. prowadzono przede wszystkim transport i magazynowanie materiałów budowlanych, w tym kruszyw, piasku i pospółki. Równolegle realizowano rozbiórki budynków w Orzechówce oraz prace ziemne - odhumusowanie i wykopy na wybranych odcinkach trasy oraz na terenie MOP „Zagórze” (prawy). Intensywnie pracowano także przy obiektach inżynierskich, m.in. PS-1-5, MS-1-6 oraz ES-1-26. Całość robót odbywała się pod stałym nadzorem archeologicznym, saperskim i przyrodniczym. Kontynuowano również przebudowę licznych kolizji sanitarnych, wodociągowych, gazowych, elektroenergetycznych i teletechnicznych.

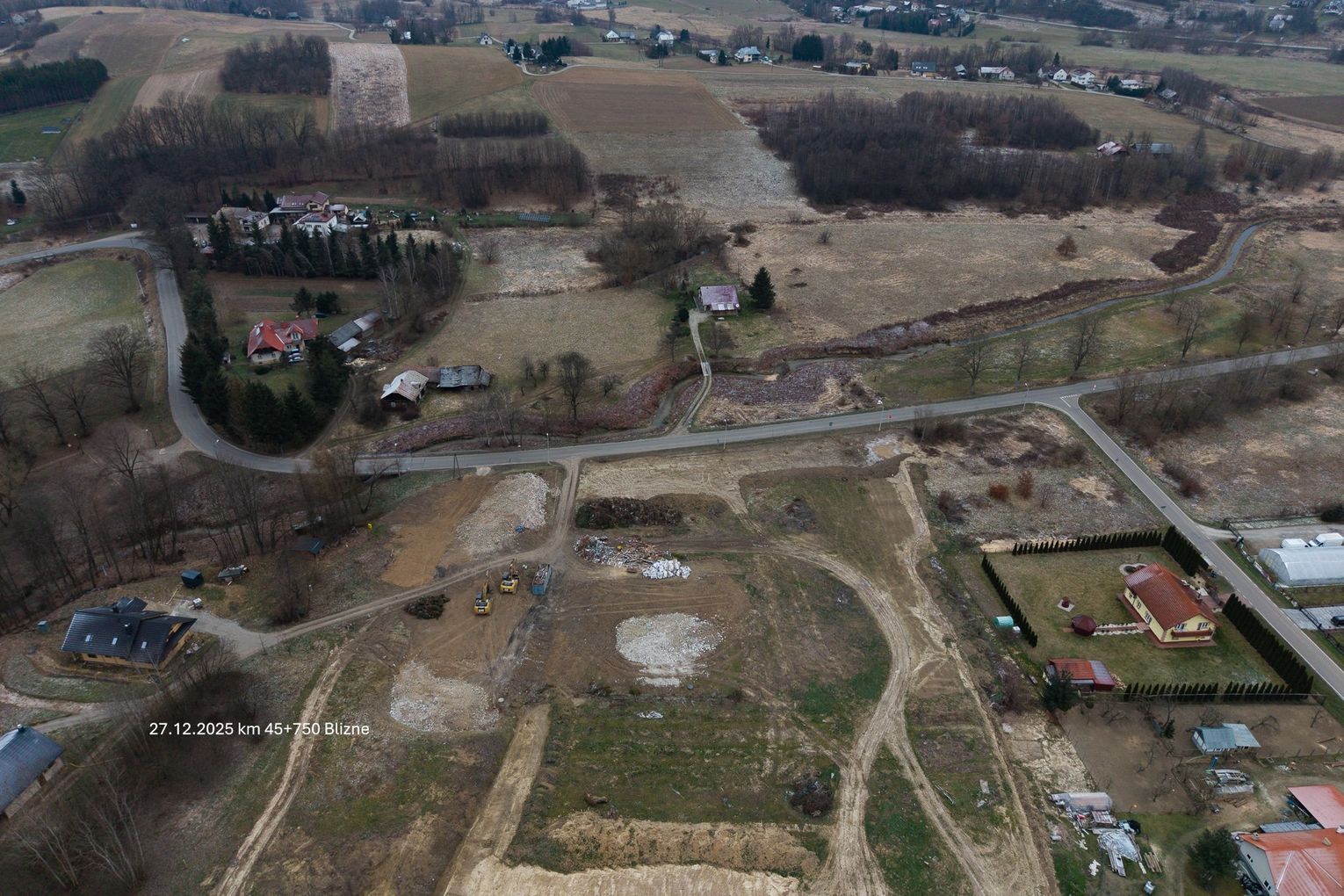

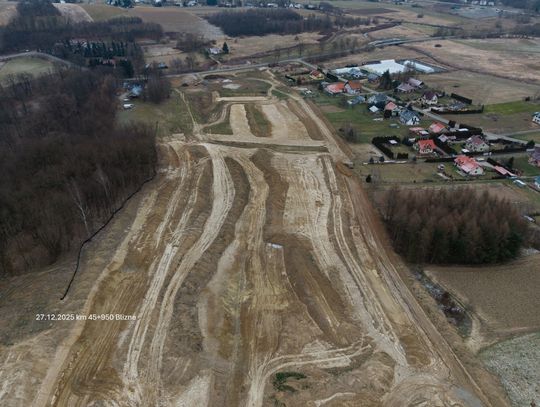

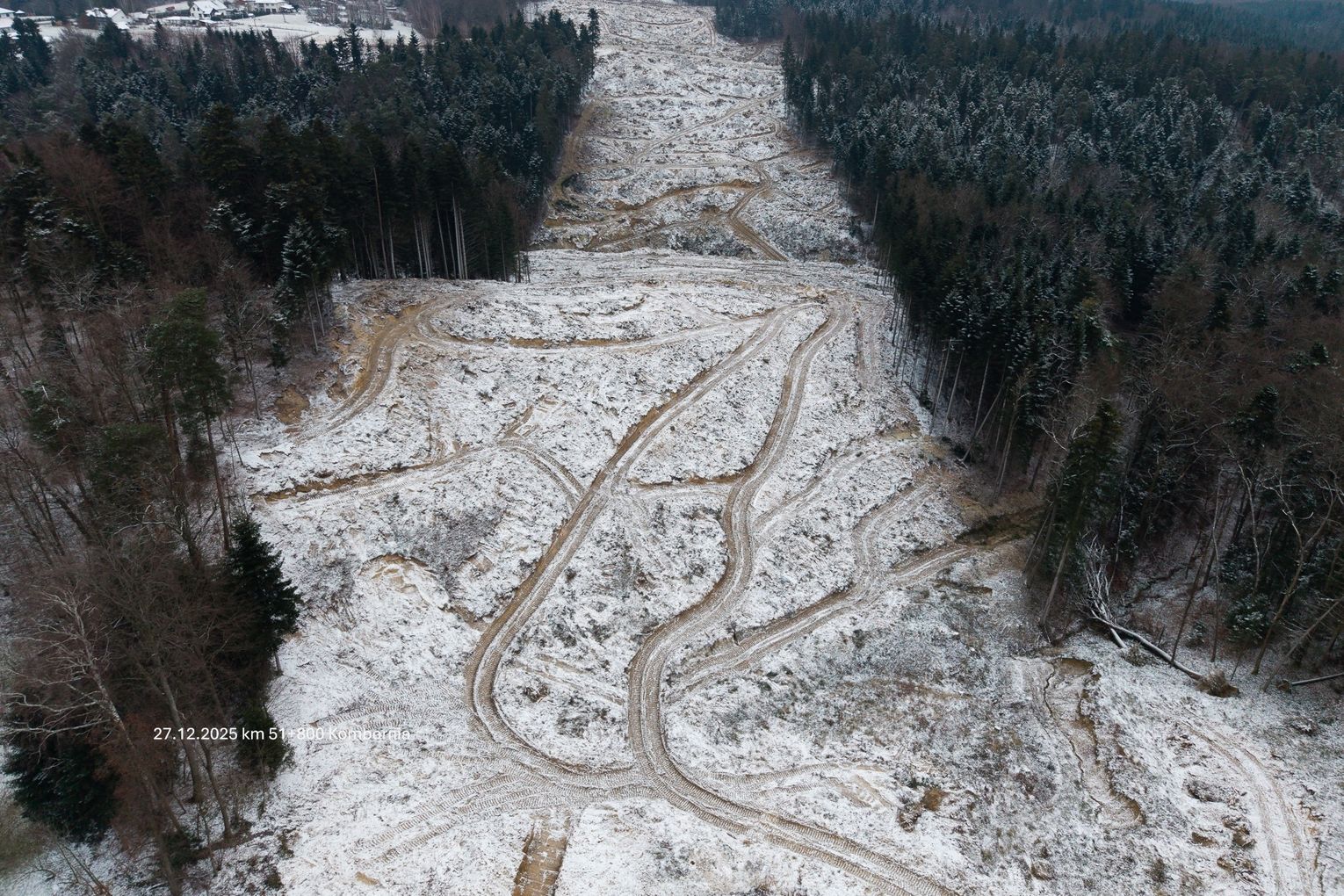

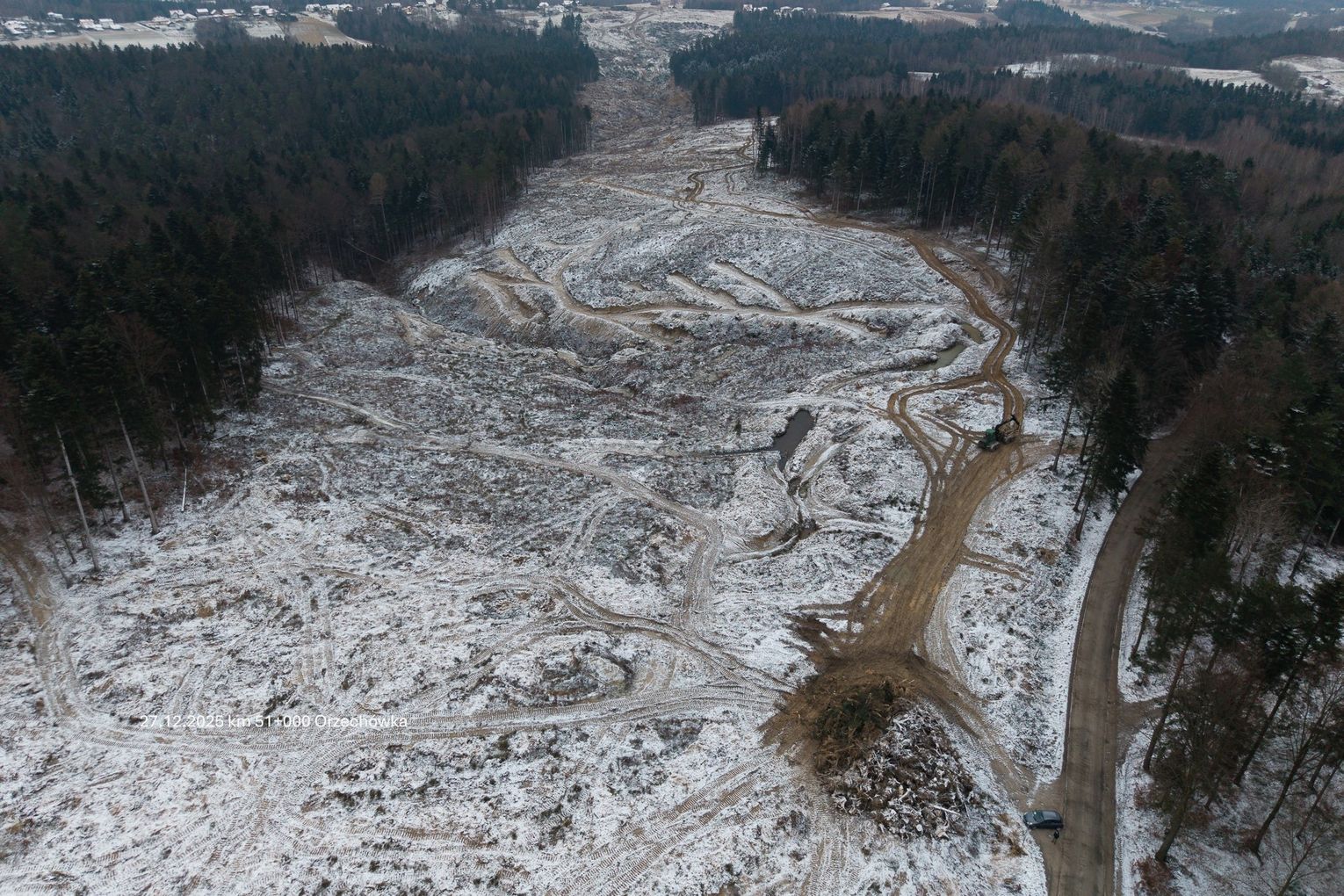

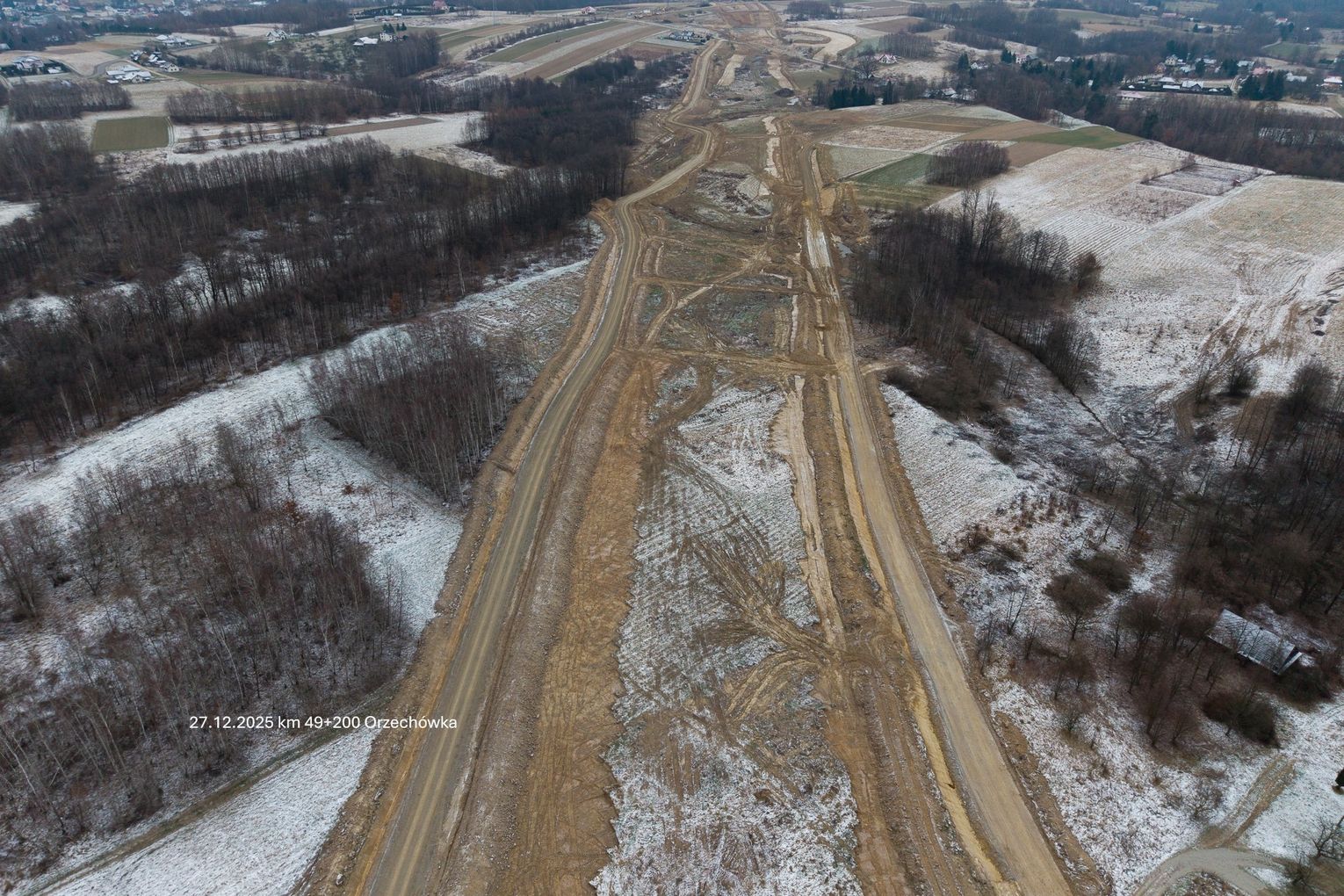

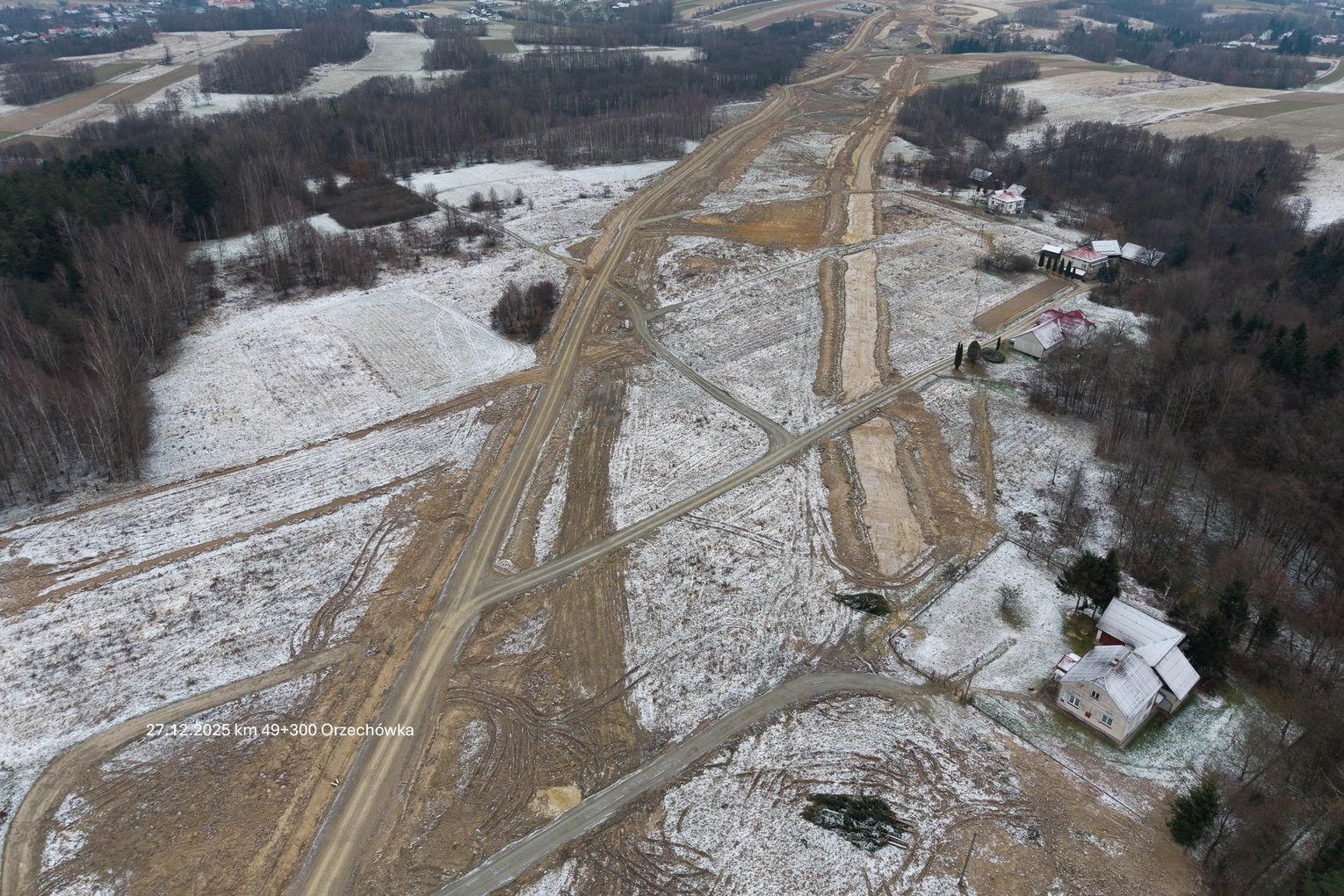

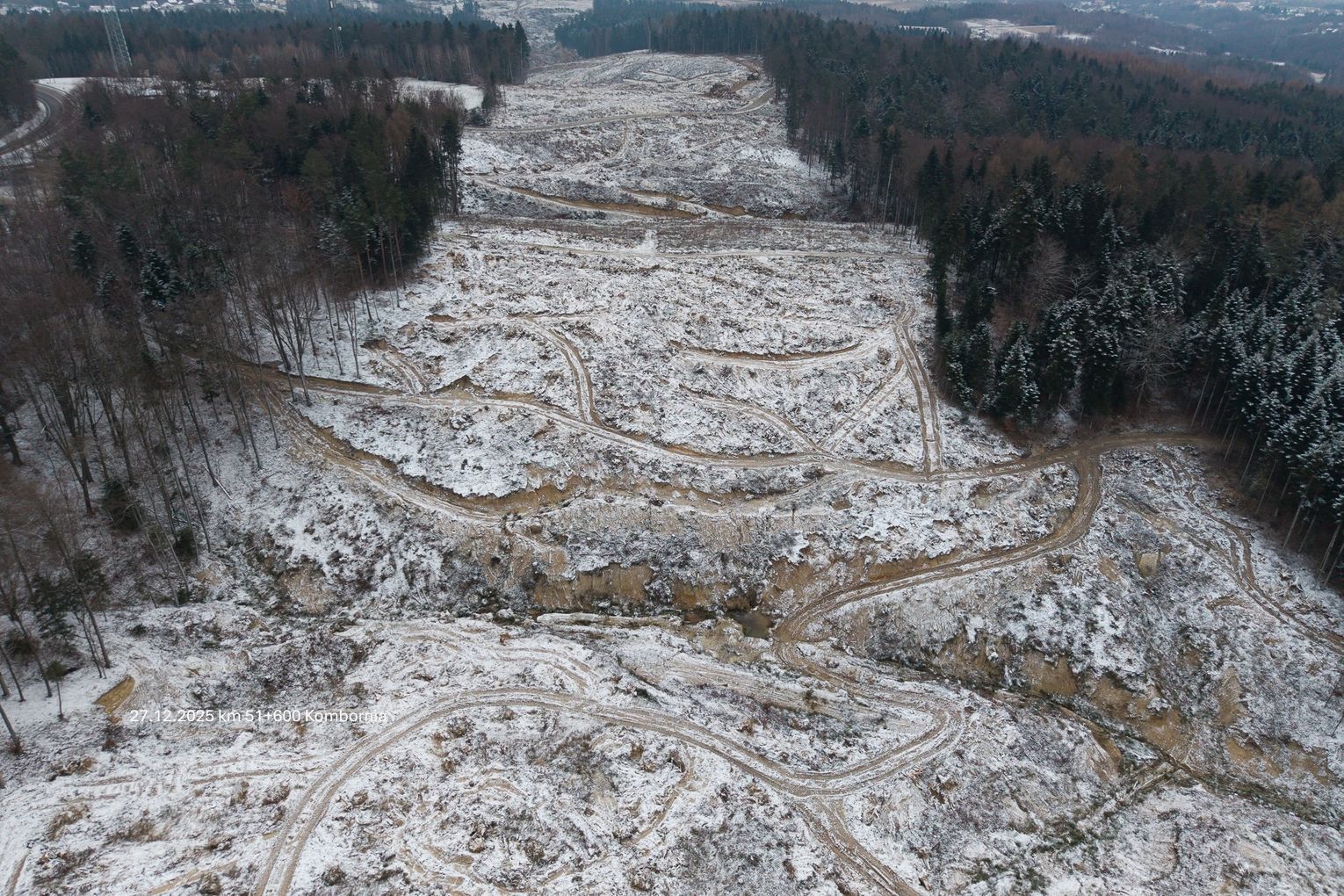

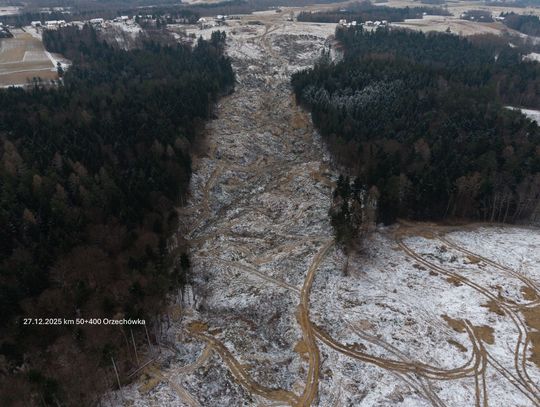

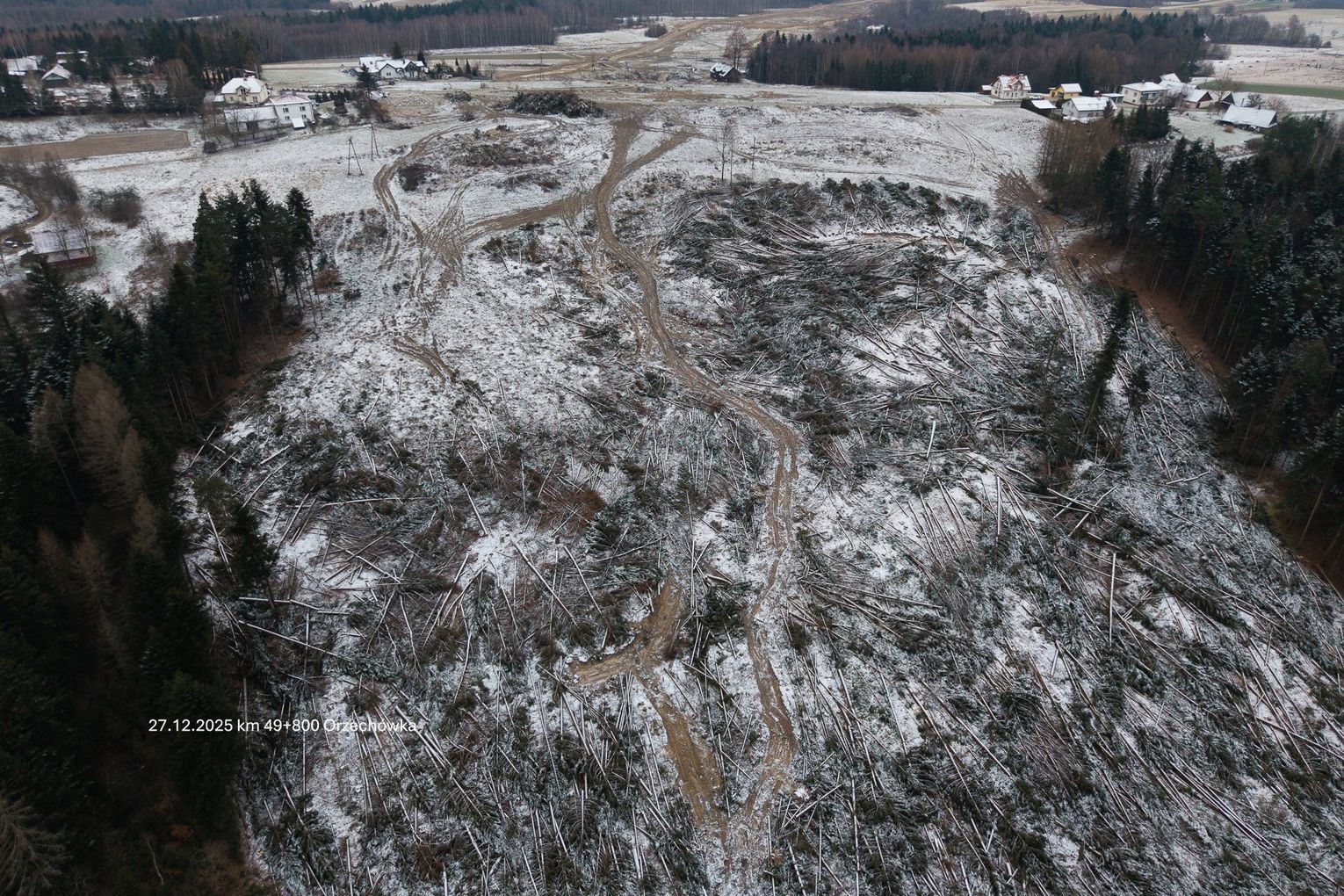

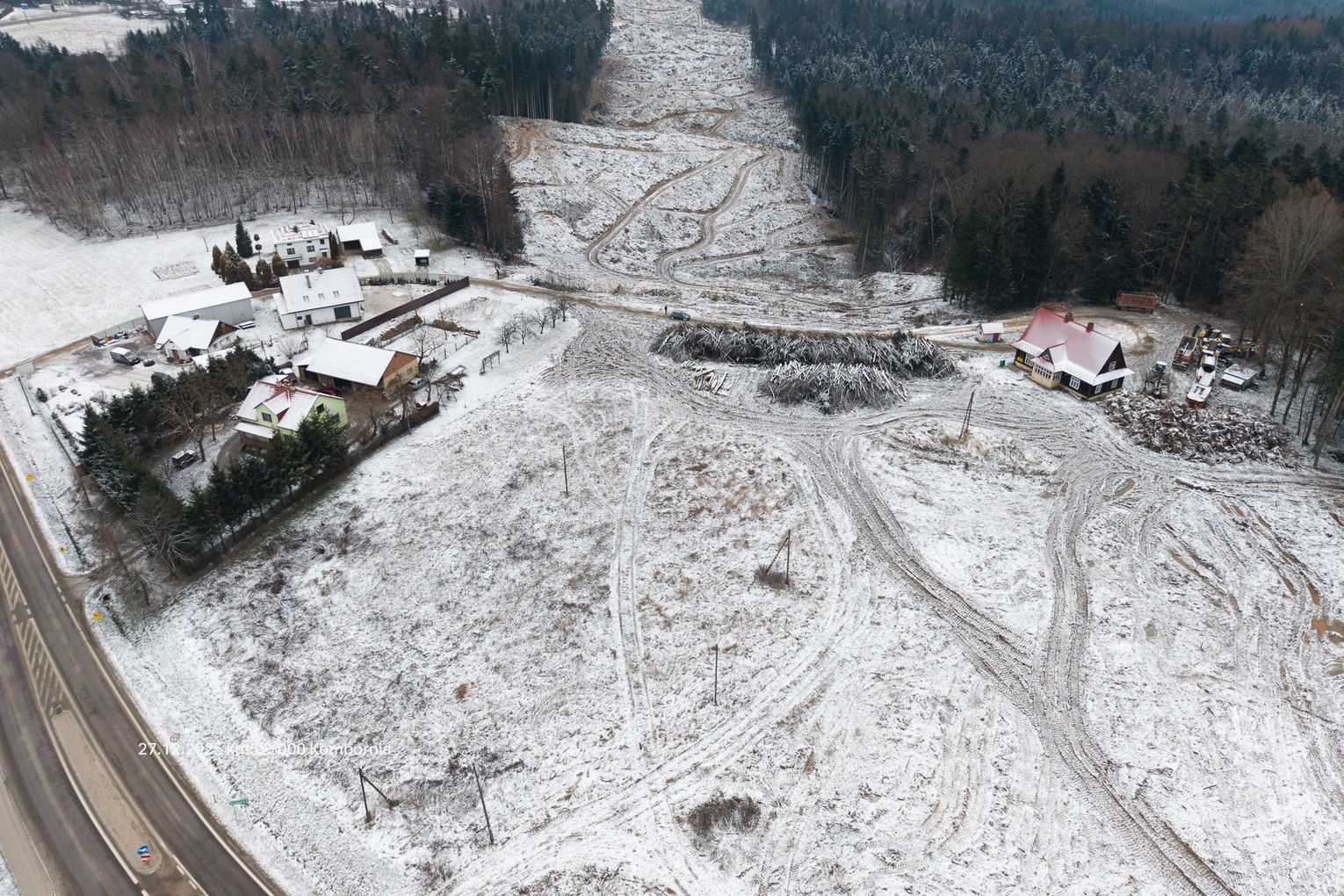

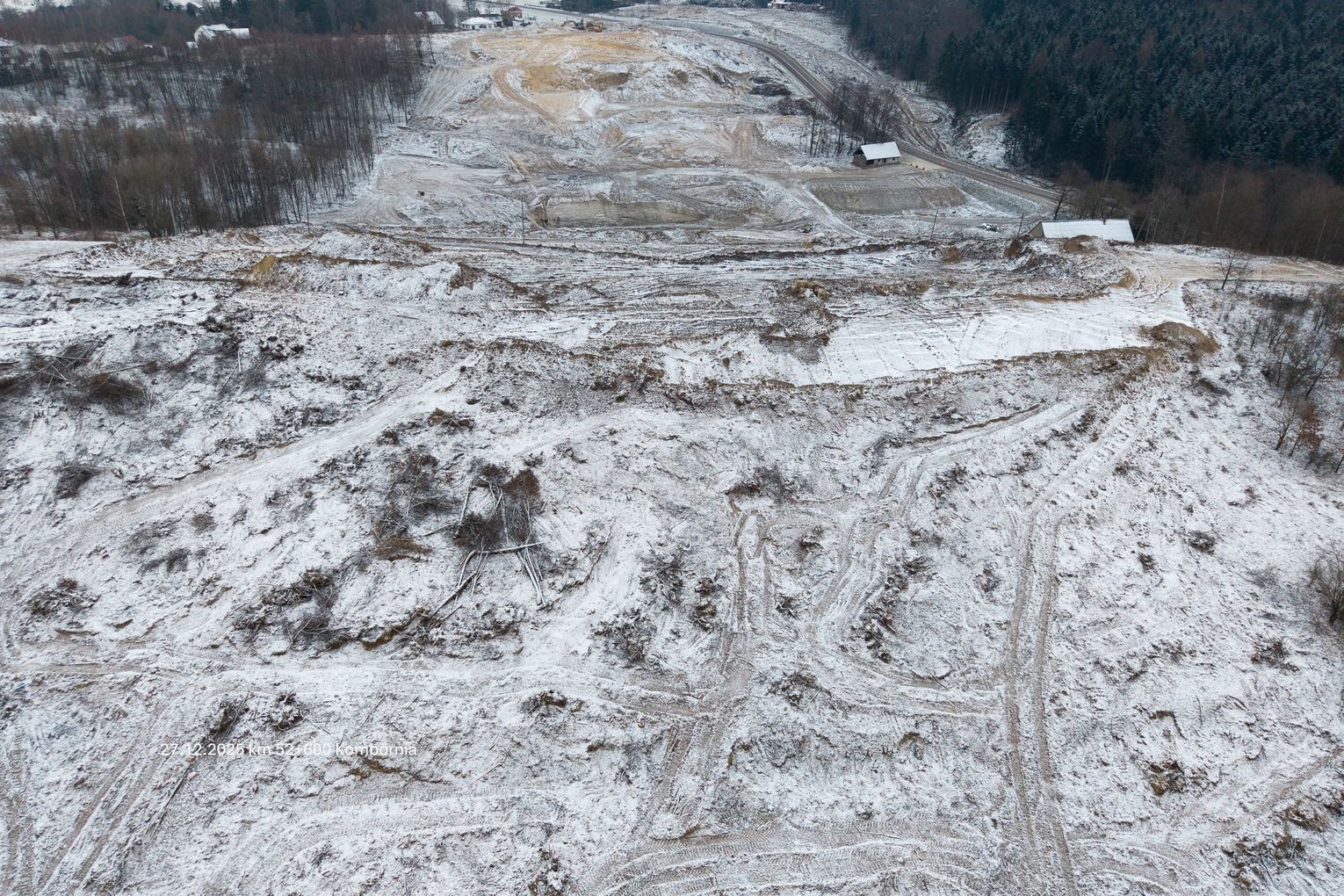

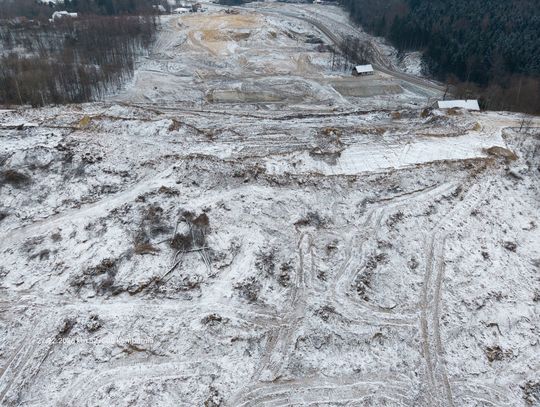

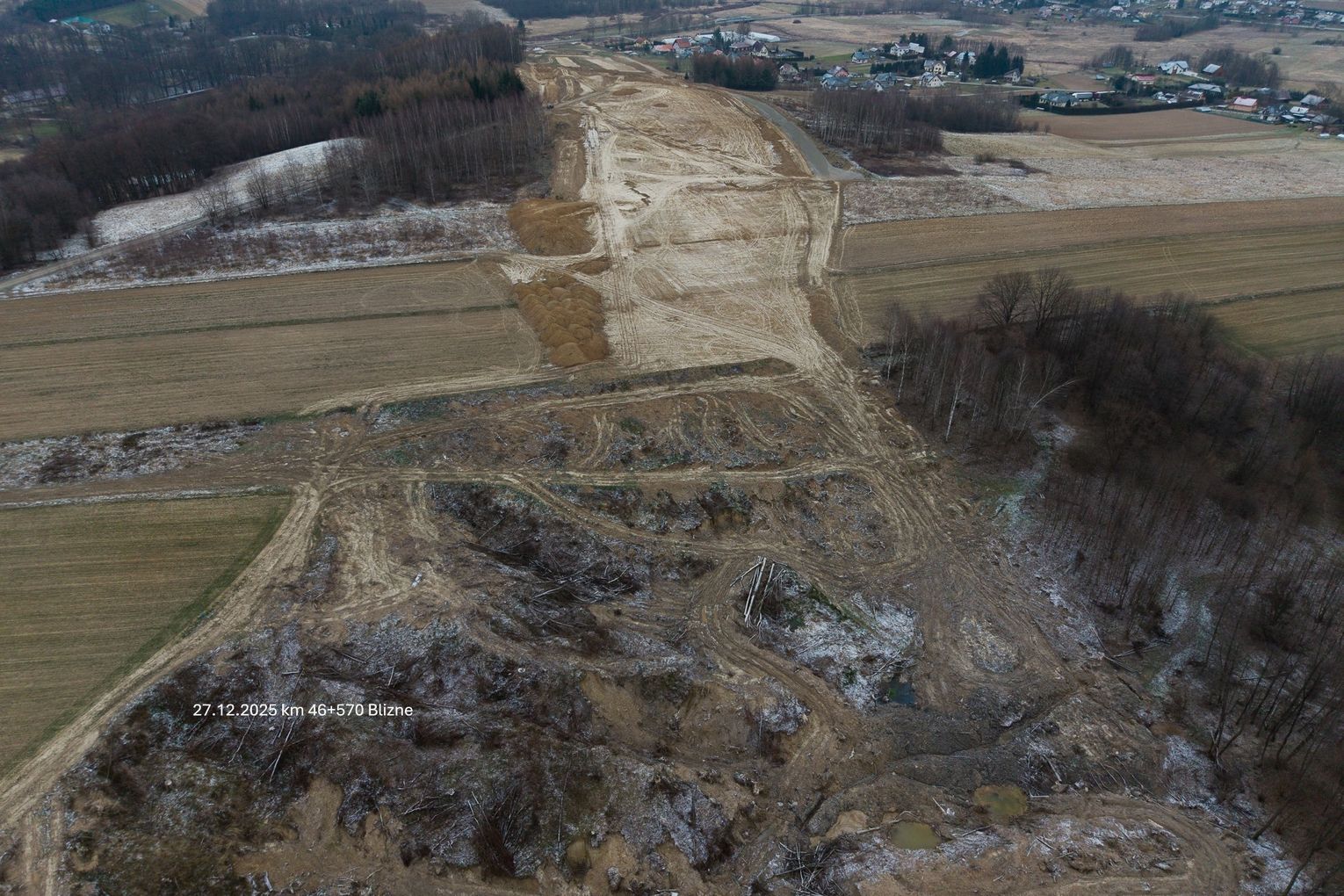

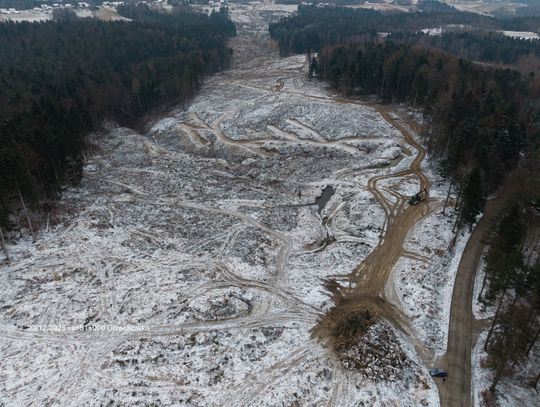

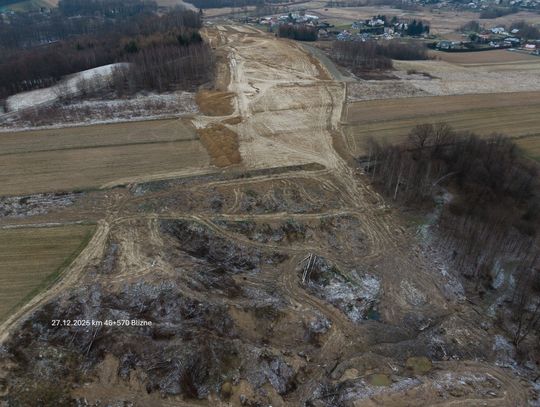

W tygodniu 8-14 grudnia 2025 r. prowadzono intensywną wycinkę drzew oraz usuwanie i mielenie karpin na terenach Lasów Państwowych, w Haczowie oraz na MOP-ie. Równolegle realizowano kolejne rozbiórki budynków w Orzechówce, Jasienicy Rosielnej i Bliznem. Postępowały roboty ziemne - odhumusowanie, wykopy i nasypy, a także prace przy obiektach mostowych i estakadach, w tym deskowanie, zbrojenie i betonowanie elementów konstrukcyjnych. Kontynuowano przebudowy sieci infrastruktury podziemnej.

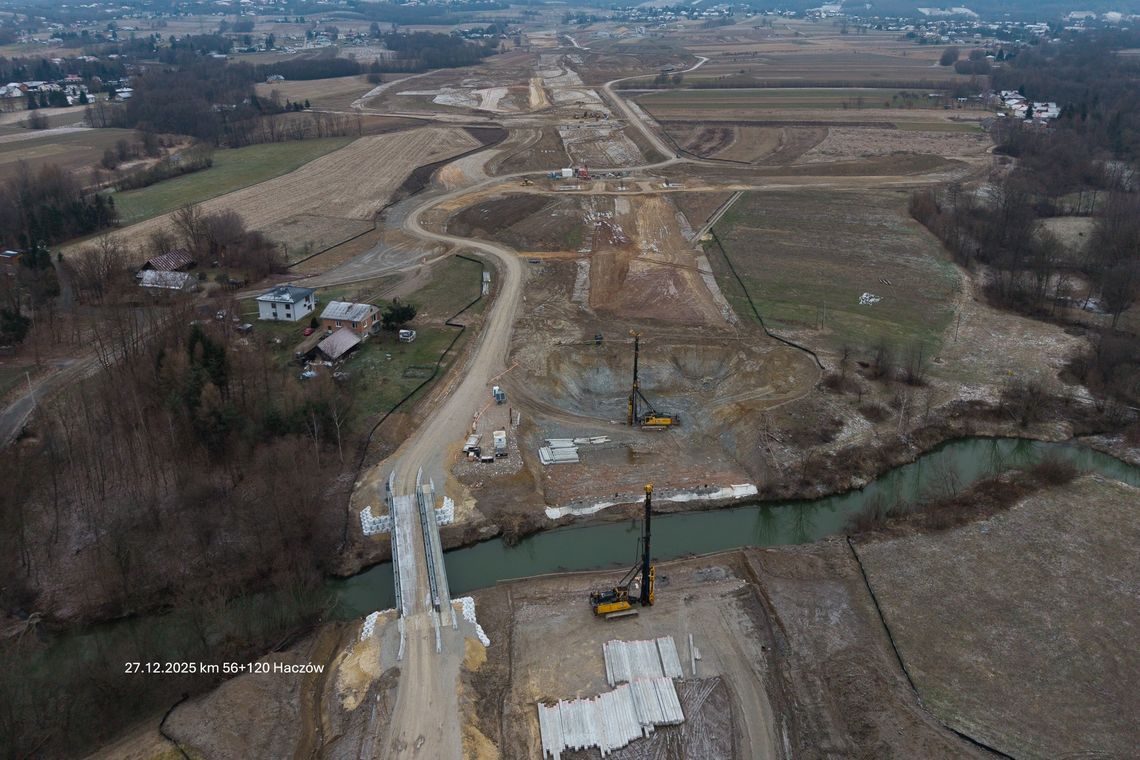

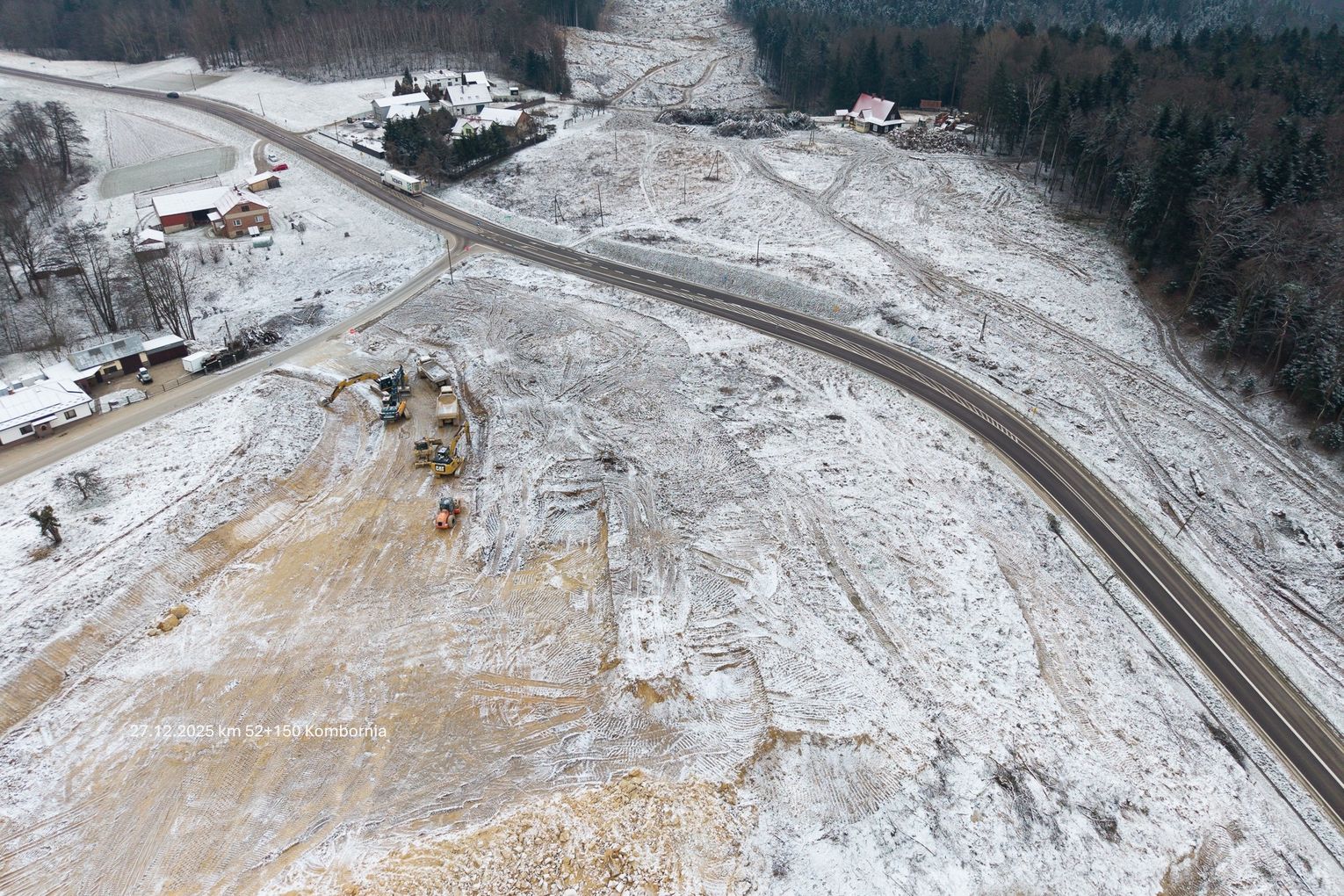

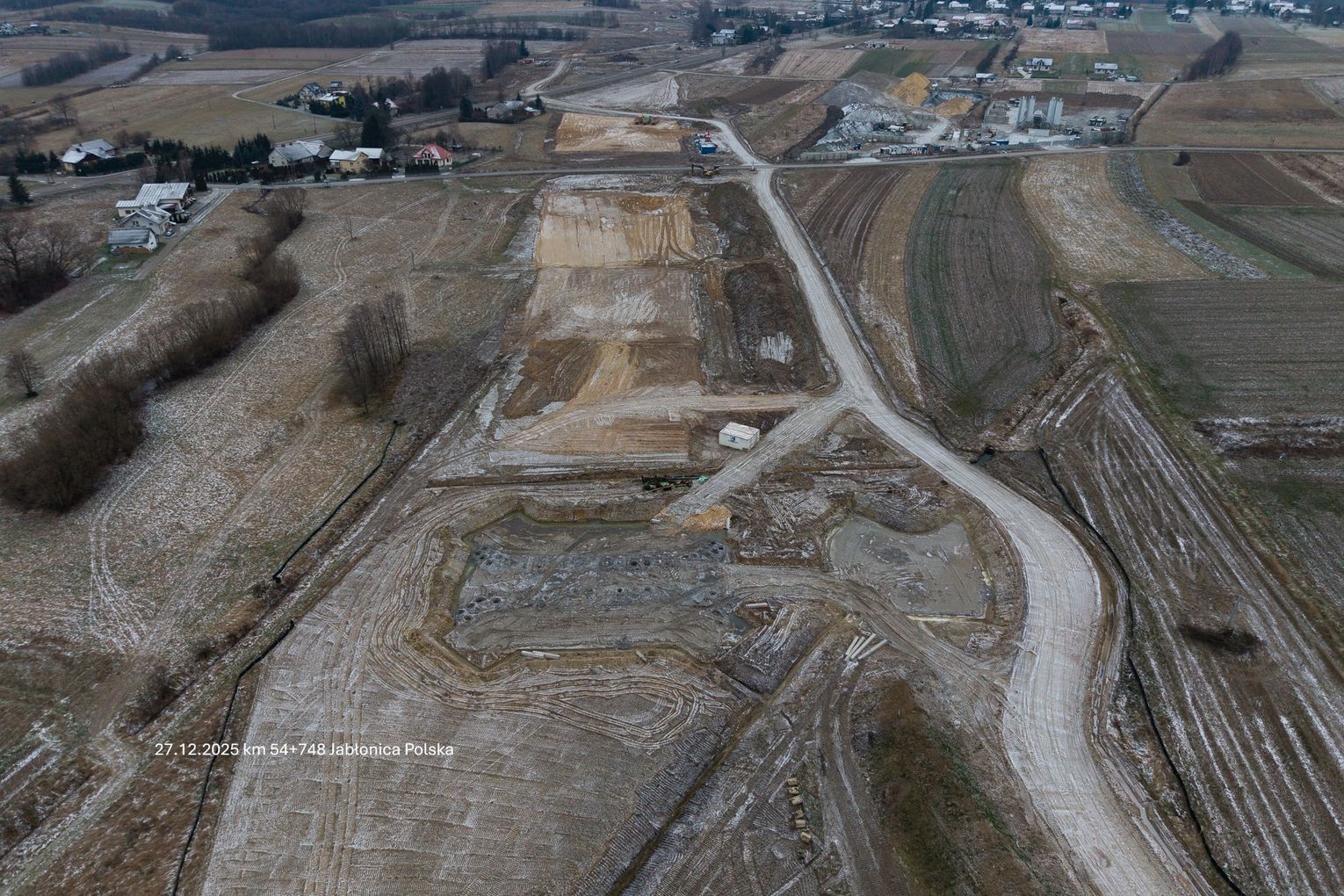

Okres 15-21 grudnia 2025 r. był jednym z najbardziej intensywnych w całym miesiącu. Oprócz kontynuacji wycinki drzew i gospodarki karpinami, realizowano kolejne rozbiórki budynków w Jasienicy Rosielnej i Bliznem. Zaawansowane były roboty ziemne, w tym wykopy, nasypy oraz wykonanie warstw mrozoochronnych. Duży zakres prac dotyczył obiektów inżynierskich: PS-1-5, WD-1-13, MS-1-8 oraz ES-1-26, gdzie prowadzono m.in. zbrojenie, deskowanie, betonowanie oraz wykonanie pali prefabrykowanych i zabezpieczeń podpór tymczasowych. Równolegle trwały przebudowy sieci wodociągowych, gazowych, elektroenergetycznych i teletechnicznych.

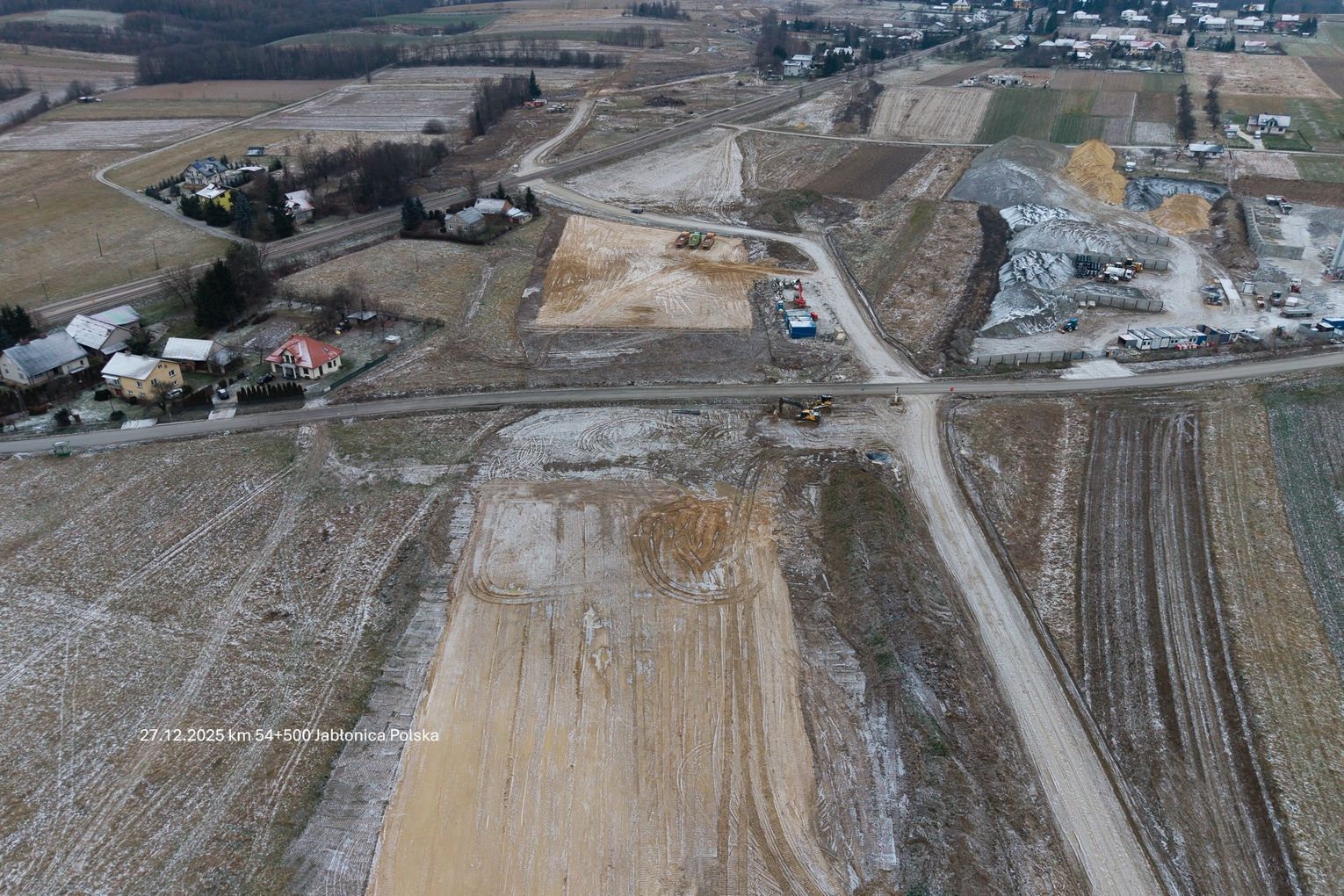

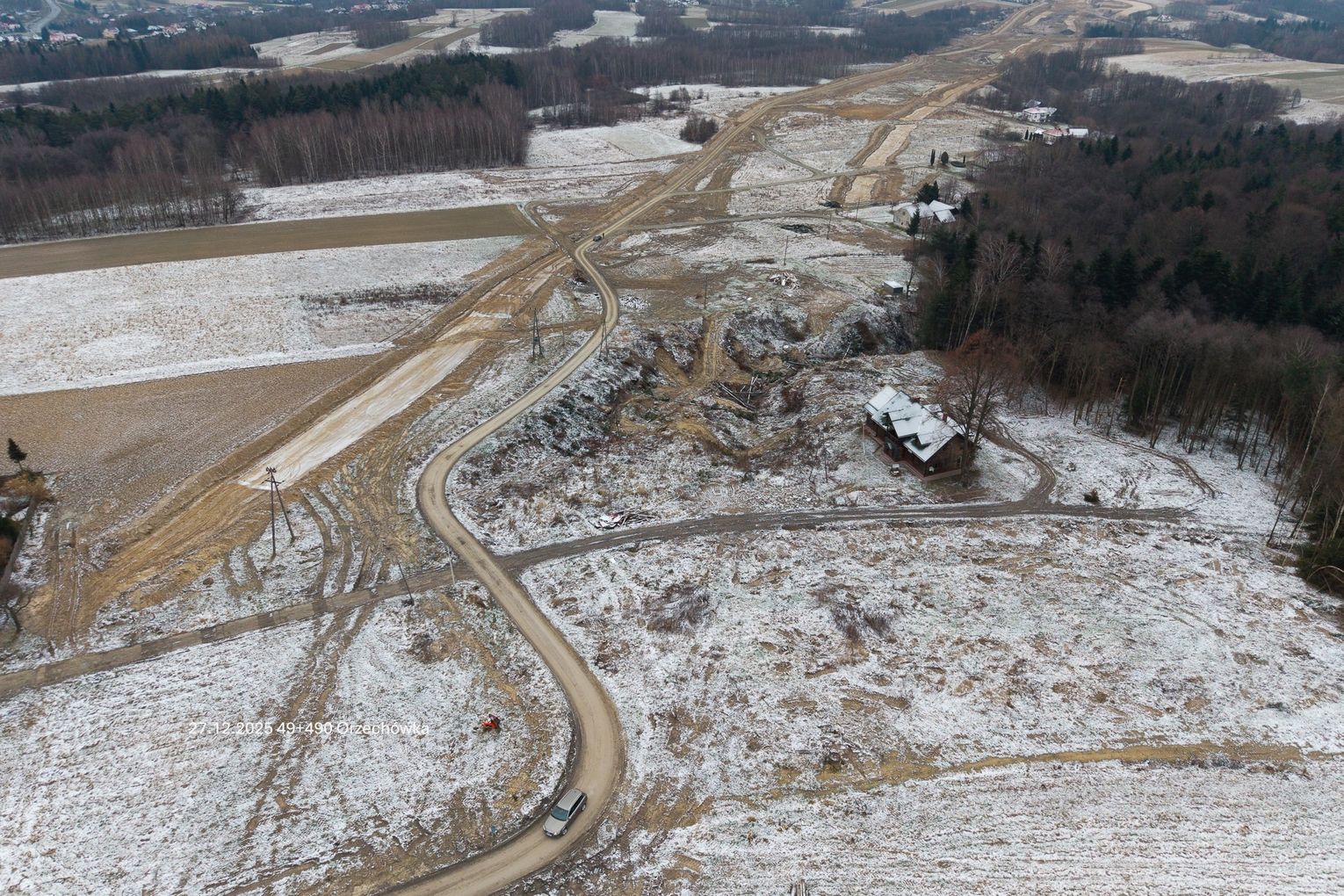

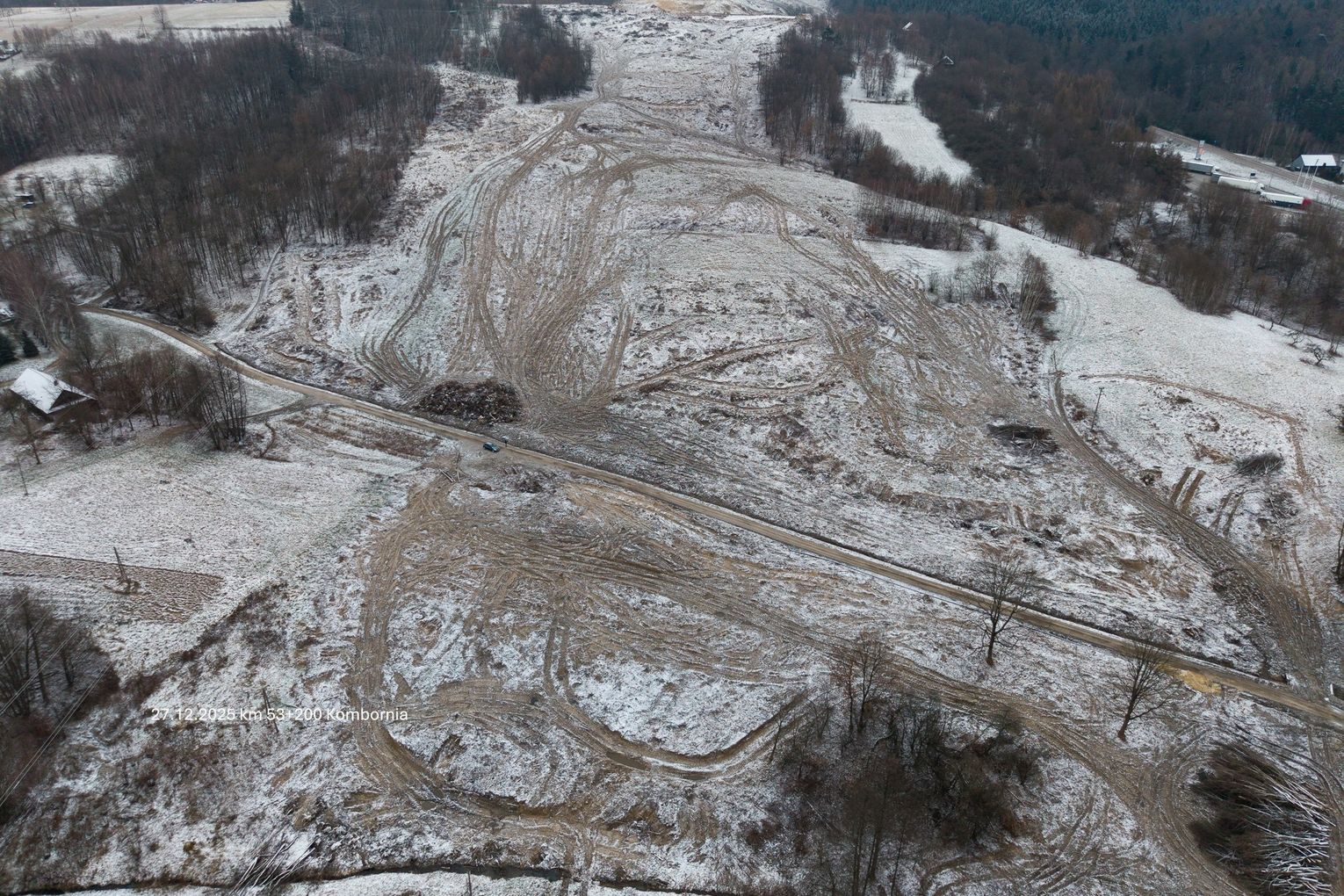

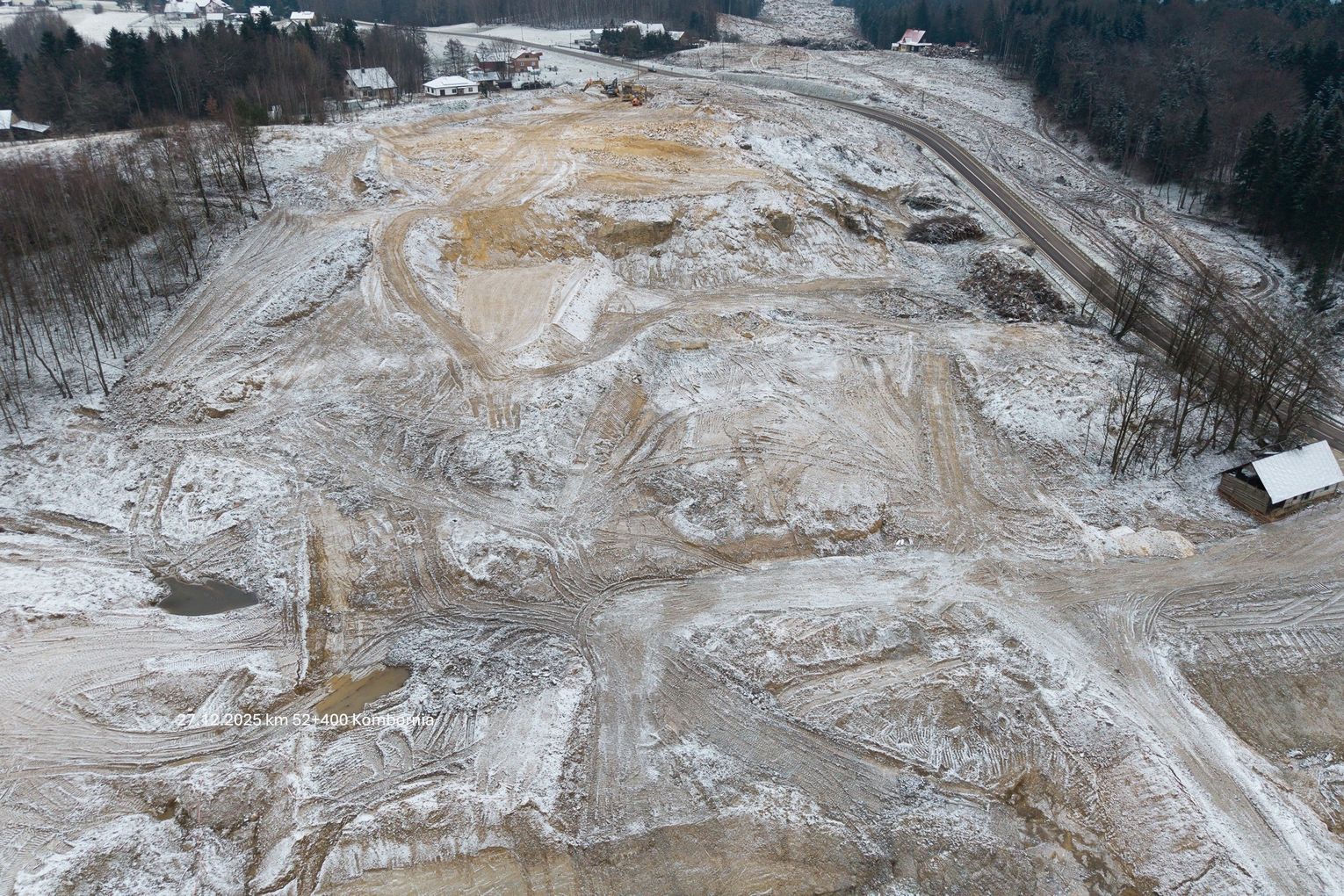

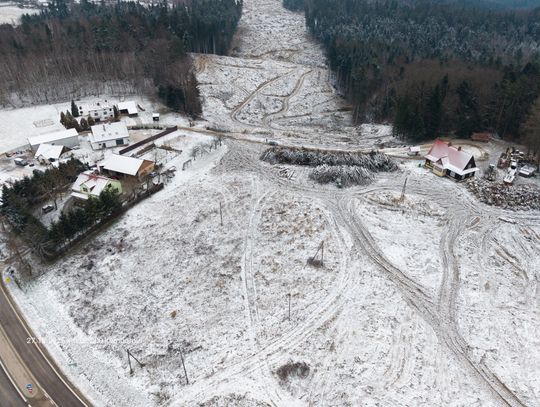

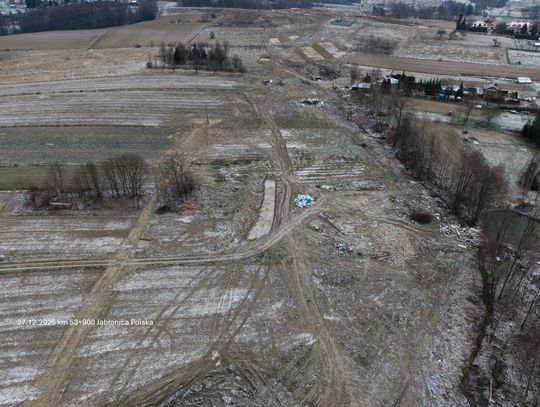

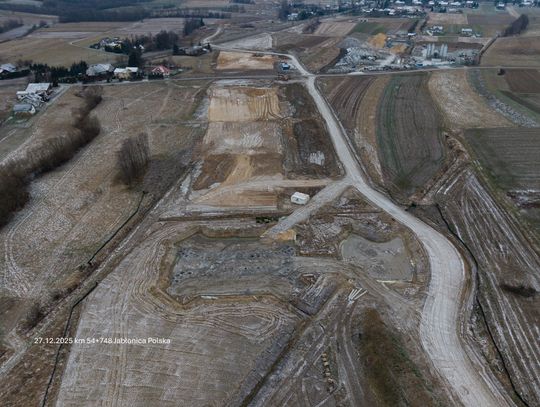

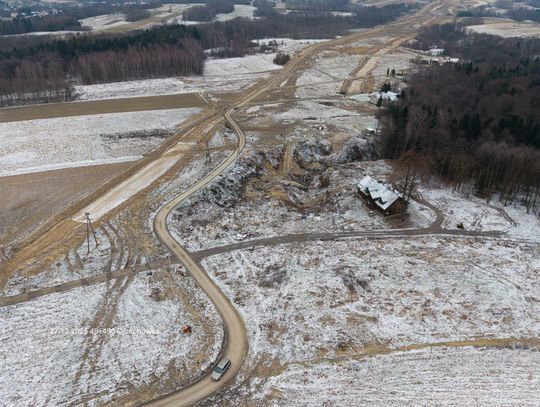

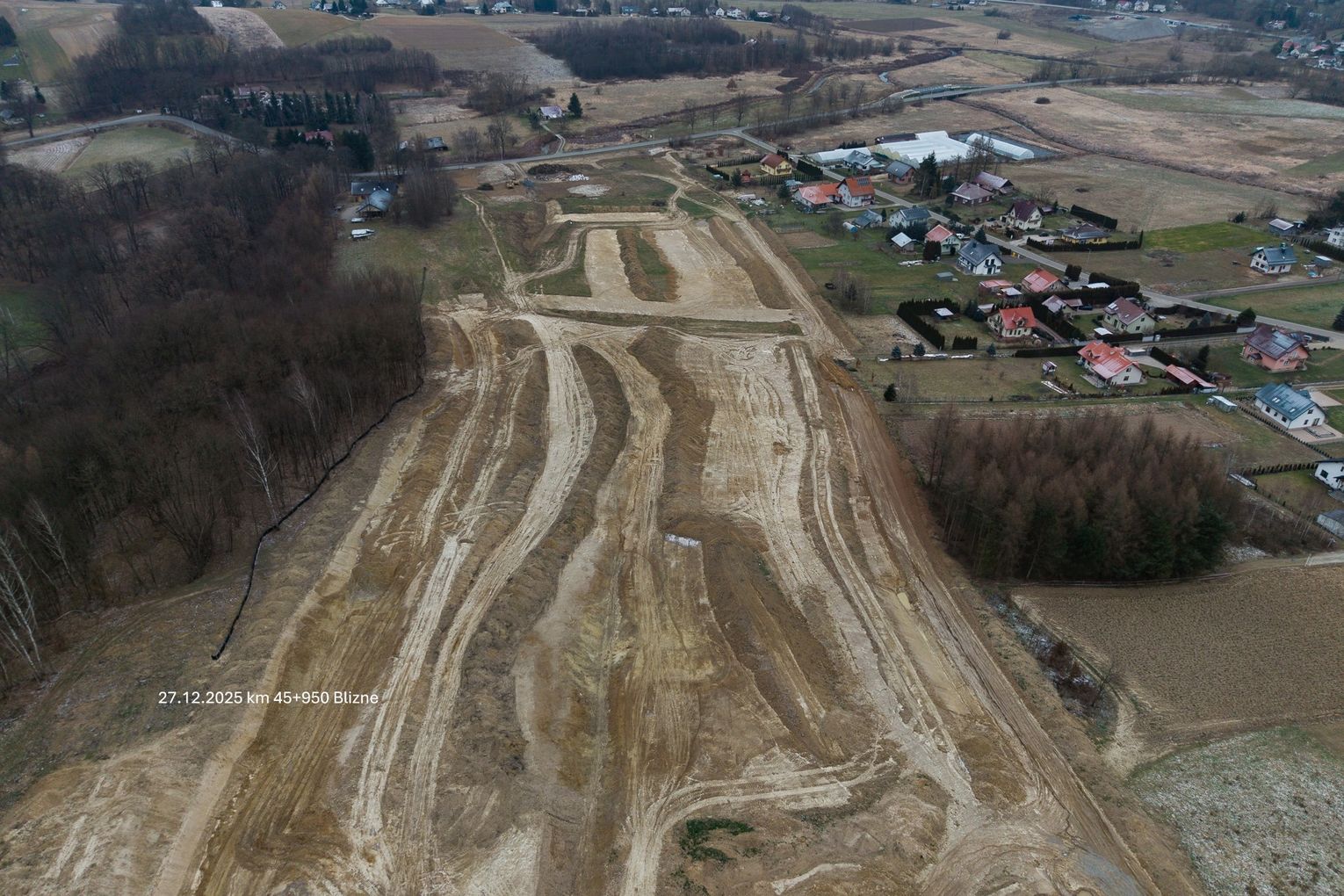

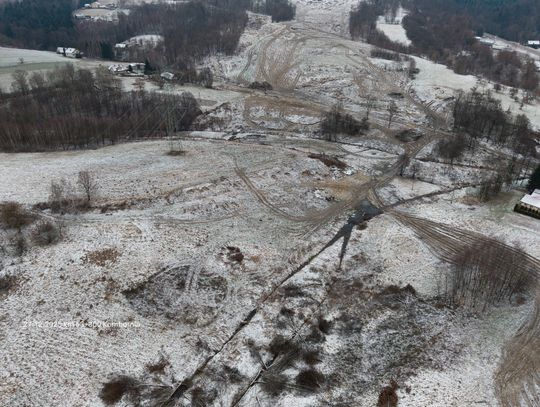

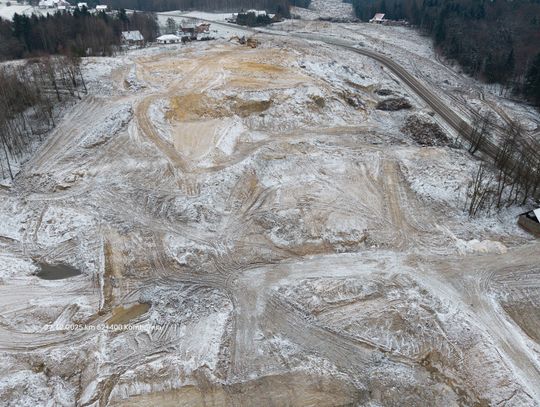

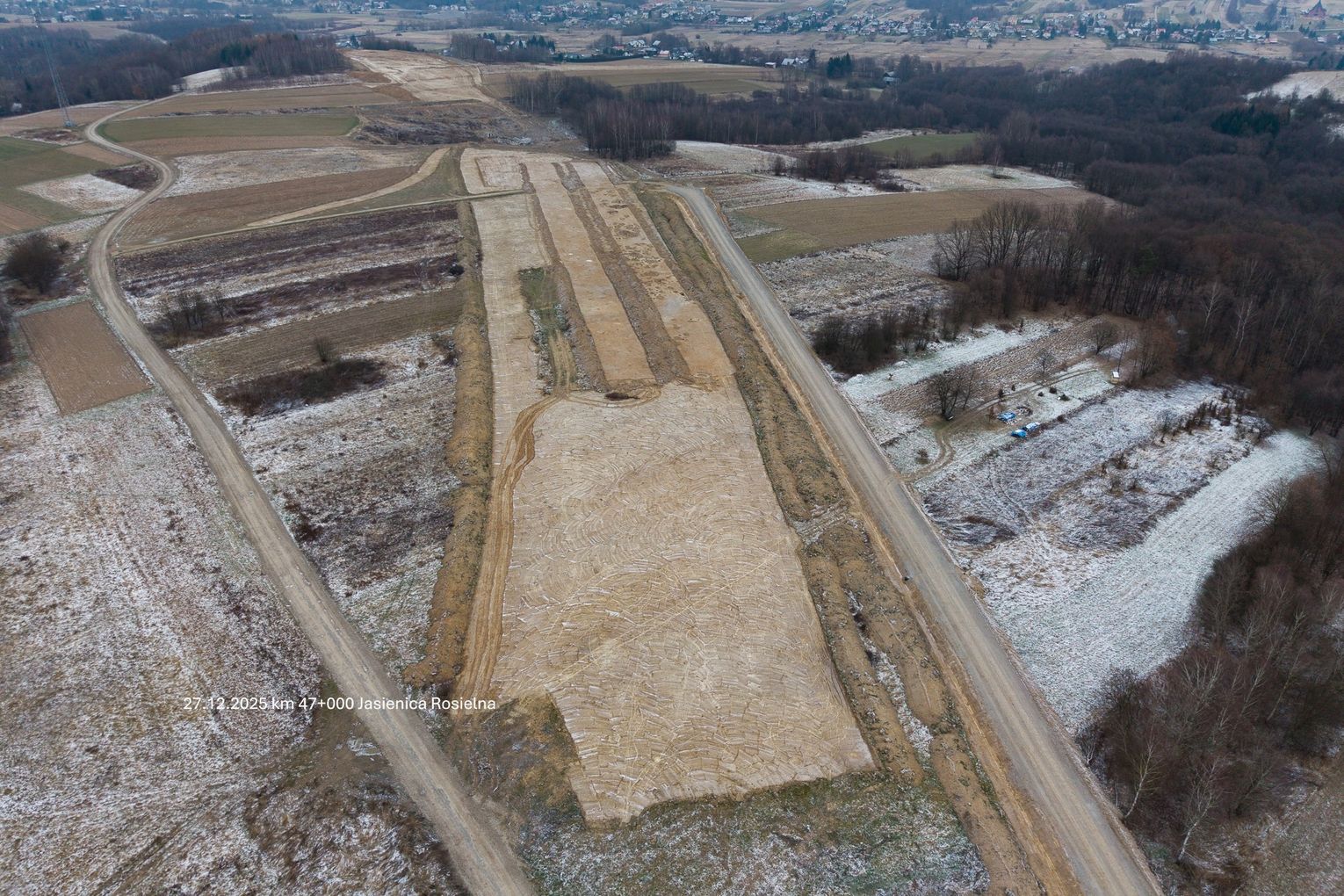

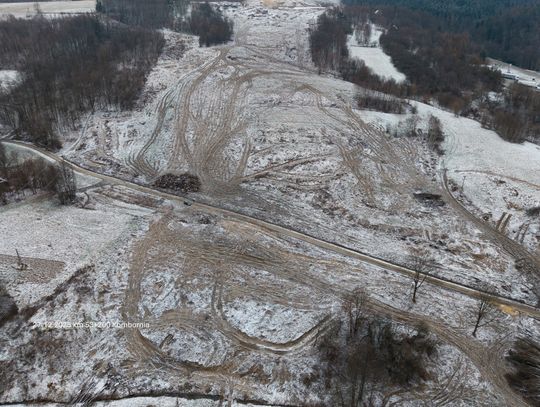

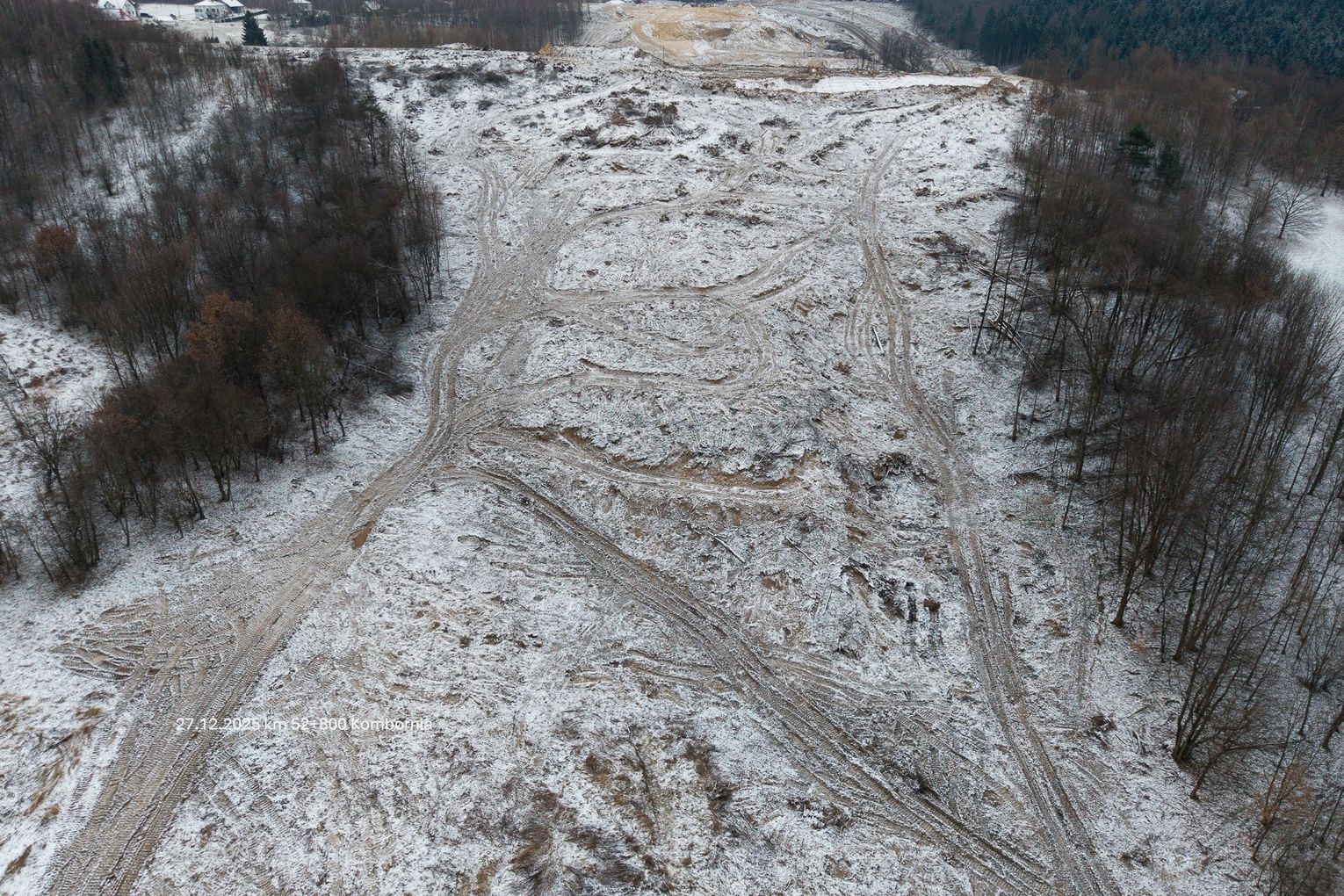

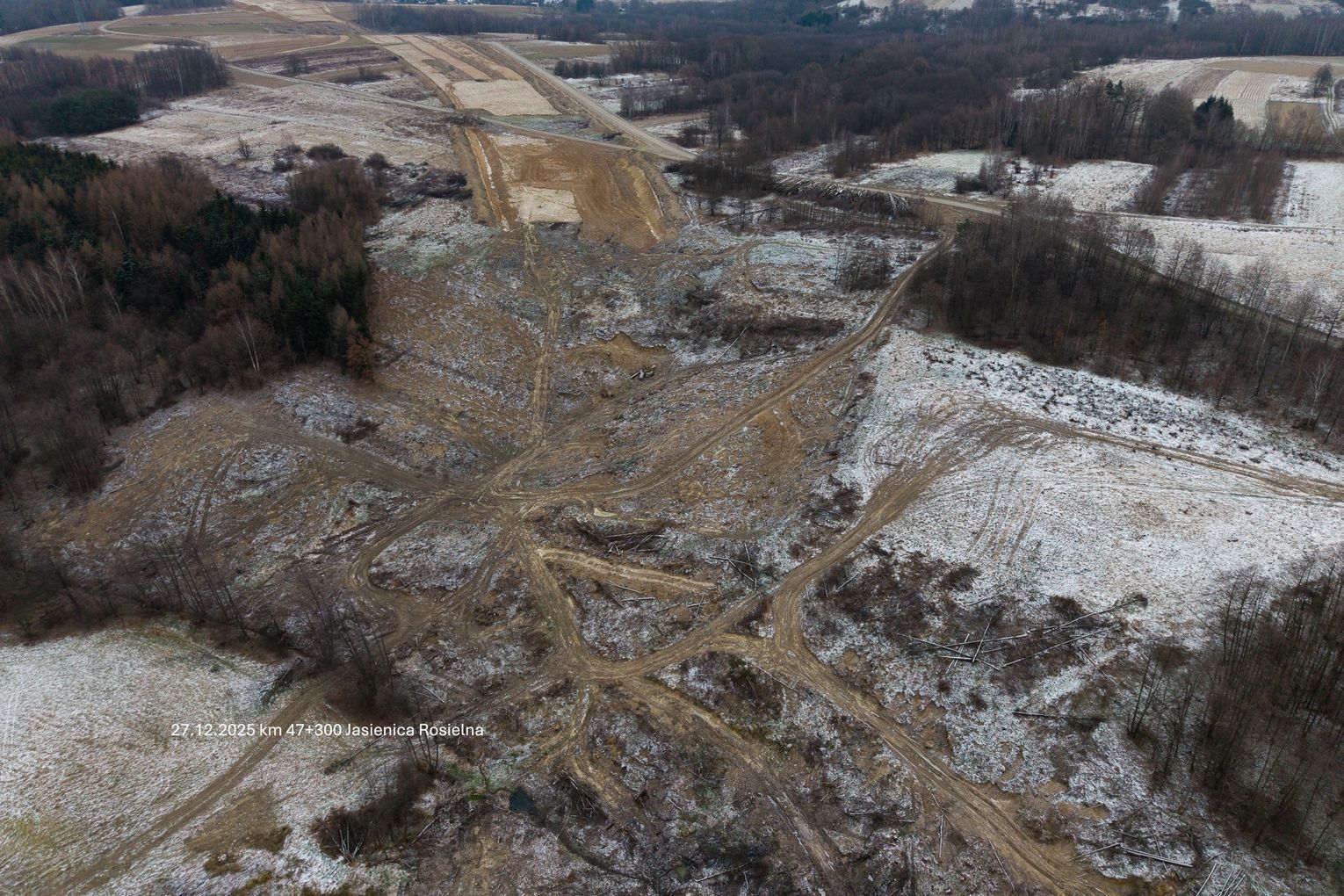

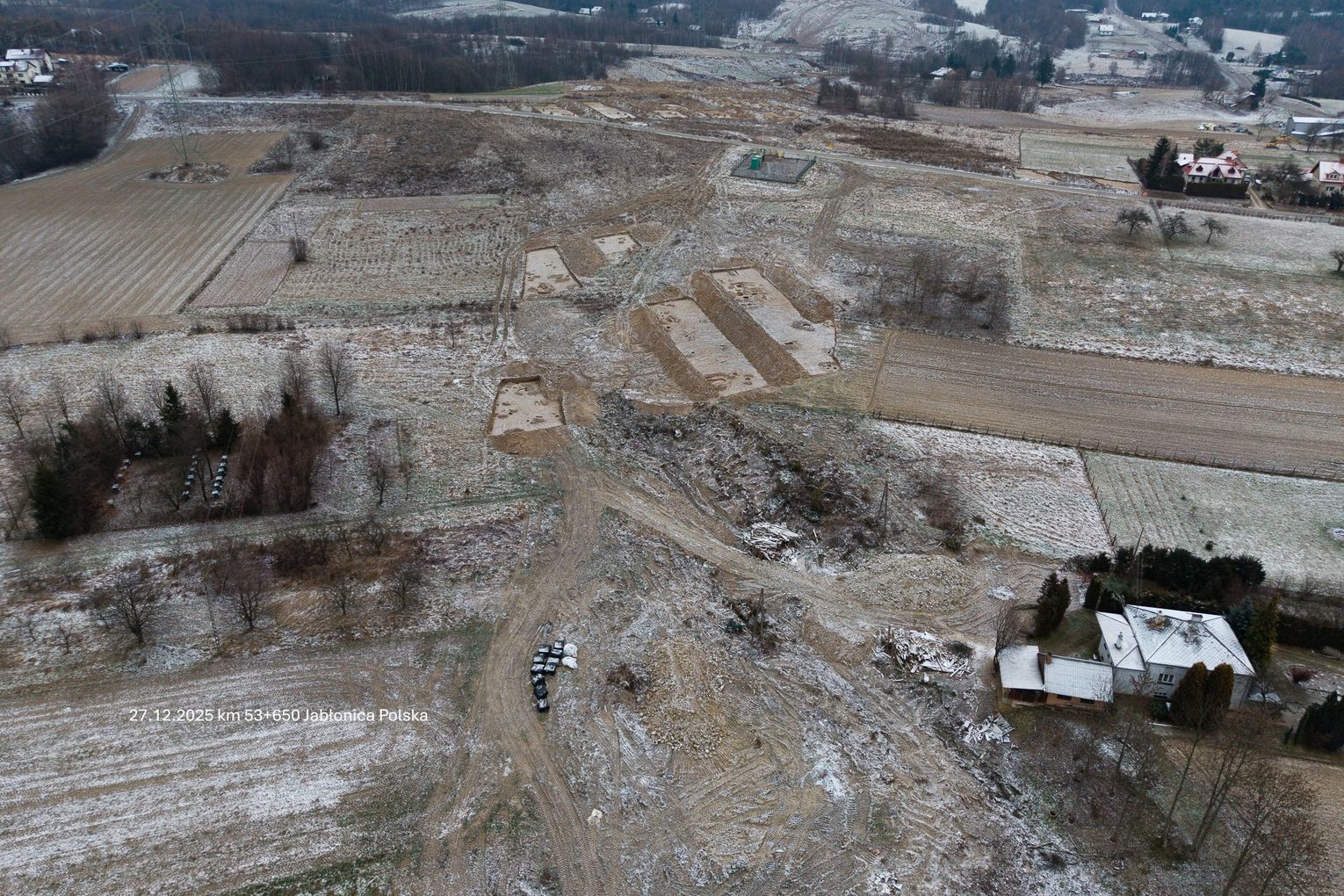

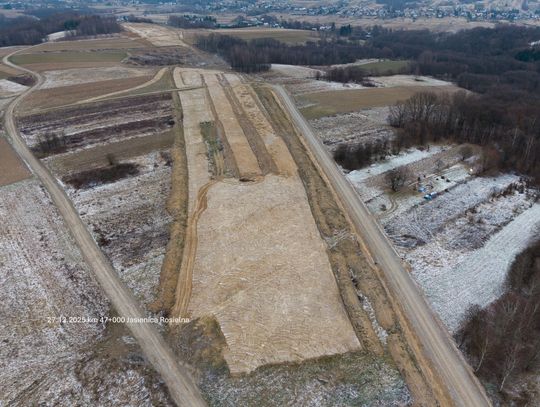

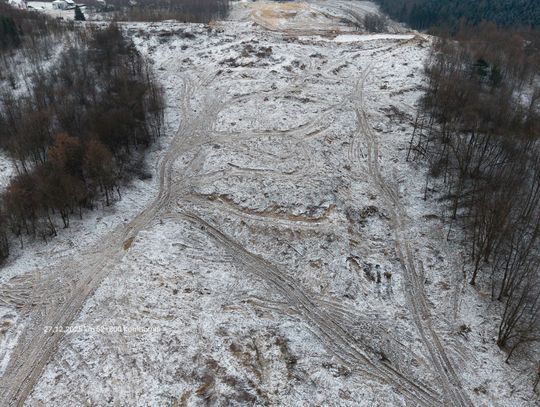

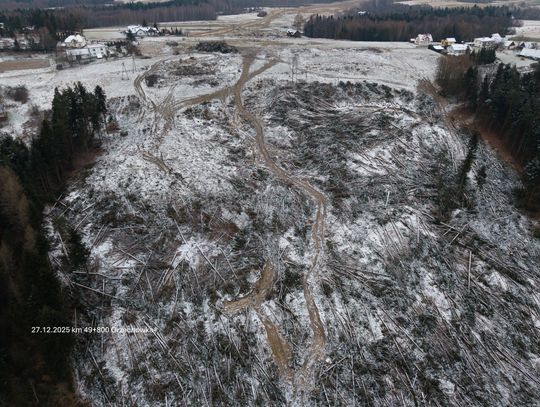

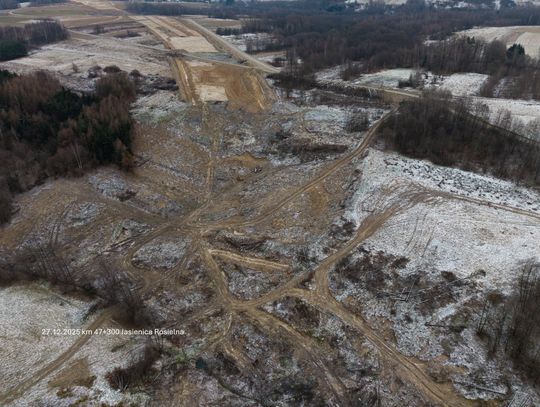

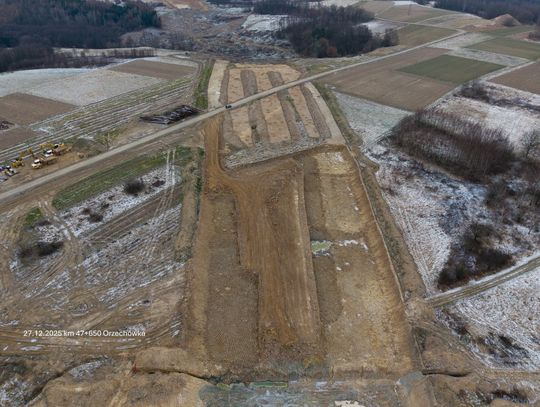

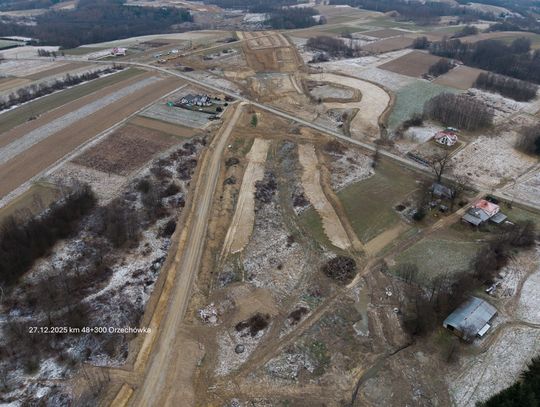

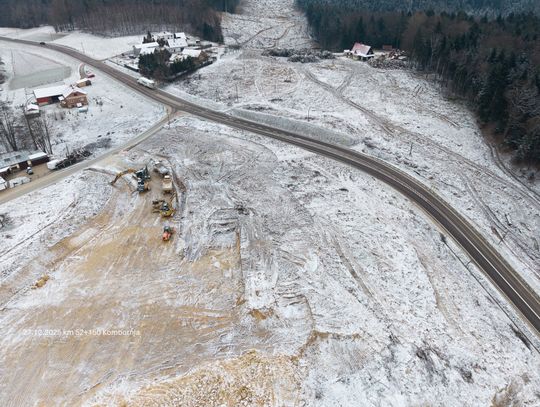

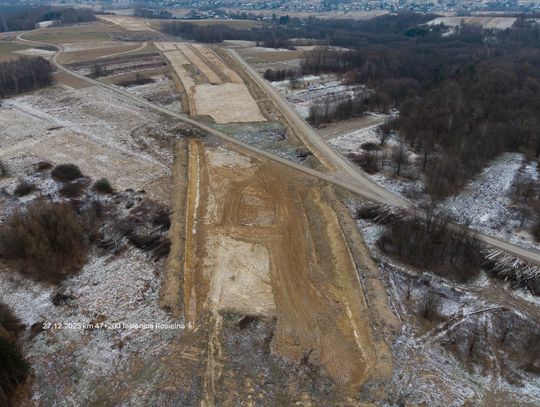

W ostatnim tygodniu przed końcem roku, 22-28 grudnia 2025 r., roboty miały charakter uzupełniający i zabezpieczający. Skupiono się na usuwaniu oraz składowaniu karpin na terenach Lasów Państwowych, a także na pracach porządkowych związanych z przerwą świąteczną. Jednocześnie kontynuowano wybrane prace konstrukcyjne, w tym zbrojenie elementów obiektu PS-1-5 oraz wykonywanie pali prefabrykowanych pod podpory tymczasowe na obiektach MS-1-8 i ES-1-26.












![Zakończono poszukiwania 18-latki z Krosna. Odnaleziono jej ciało [AKTUALIZACJA] Zakończono poszukiwania 18-latki z Krosna. Odnaleziono jej ciało [AKTUALIZACJA]](https://static2.krosno112.pl/data/articles/sm-16x9-zakonczono-poszukiwania-18-latki-z-krosna-odnaleziono-jej-cialo-1770186596.png)
![Pożar budynków gospodarczych w Odrzykoniu [WIDEO] Pożar budynków gospodarczych w Odrzykoniu [WIDEO]](https://static2.krosno112.pl/data/articles/sm-16x9-pozar-budynkow-gospodarczych-w-odrzykoniu-1769208867.jpg)


.jpg)






.jpg)
